Фундамент плита под здание

Фундамент плита — это сплошная железобетонная плита под всем пятном здания: она принимает вес стен, перекрытий и оборудования и отдаёт его грунту одной подошвой. Её ставят на пучинистых и водонасыщенных грунтах Москвы и области, под склад, цех и малоэтажный корпус, когда лента садится неравномерно. В 2026 году плита толщиной 300 мм на пятне 10×10 м стоит заказчику 13 050 ₽/м² по открытому прайсу: котлован, подушка, опалубка, две сетки и бетон М350, без доставки смеси.

Автор — Еркаев Сергей Владимирович, инженер по техническому надзору ООО «Строй-Альянс», ИНН 7704529749, член СРО, рег. № С-306-7704529749. Опубликовано . Позвонить

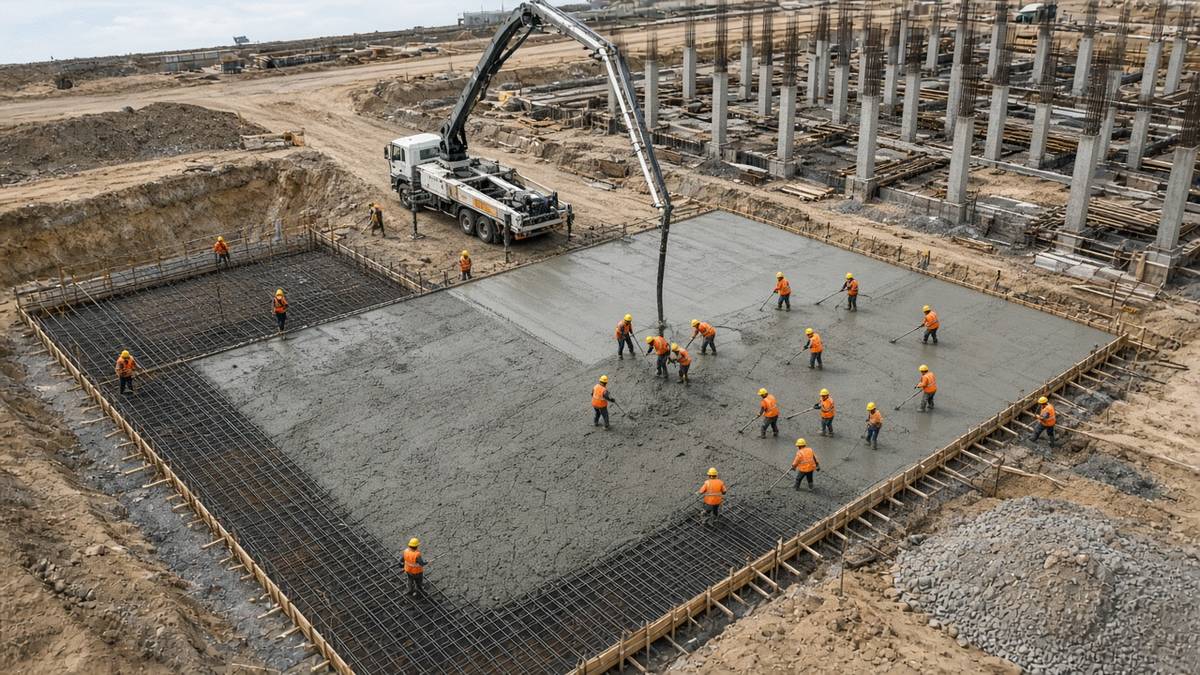

Фундамент плита: заливка монолитного основания бетононасосом
Бетононасос подаёт смесь в плиту за один приём: край ещё на арматуре, середина уже закрыта бетоном.

Как устраивают плиту на площадке

Плиту ведут одним контуром: изыскания и расчёт, котлован и подушка, подбетонка с гидроизоляцией, гильзы, два слоя арматуры, непрерывная заливка, уход за бетоном и исполнительная схема верха. Пропуск любого шага вылезает уже на стенах: трещина идёт от угла, а не «от бетона вообще».

1. Изыскания и толщина

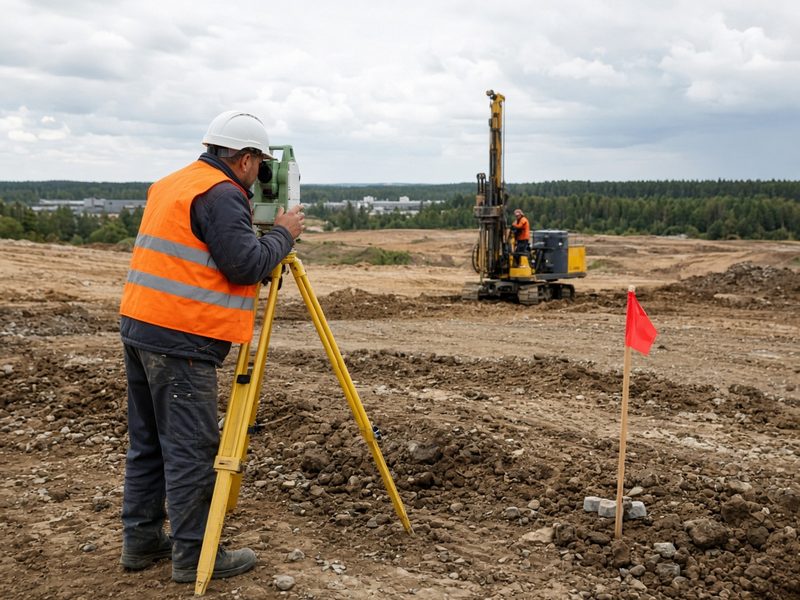

Геодезист на разбивке пятна и буровая установка для скважины
До котлована разбивают оси и бурят скважины: толщина плиты зависит от грунта, а не от соседнего дома.

Толщину задаёт расчёт по СП 22.13330.2016 и СП 63.13330.2018, а не привычка «как на прошлом объекте». Скважины показывают, песок под пятном или текучий суглинок, и где стоит вода. Нагрузка — стены, перекрытия, оборудование, снег по СП 20.13330.2016. Для малоэтажного дома московские прайсы начинают ряд с 200 мм. Для склада и цеха плита часто толще: стойки стеллажей и полы с погрузчиком давят в те же квадратные метры.

Без скважин толщина — догадка. Плита, которая спокойно лежит на песке, на торфе проседает серединой, и первый ряд кладки или база колонны уже не в горизонте. На участке с уклоном плиту не «кладут на склон»: либо срезают и досыпают подушку по проекту, либо выбирают другой тип основания. Рёбра жёсткости под стенами и утеплённая плита с тёплым полом — отдельные схемы, их считают своим чертежом, а не припиской к тонкой плите.

2. Котлован и подушка

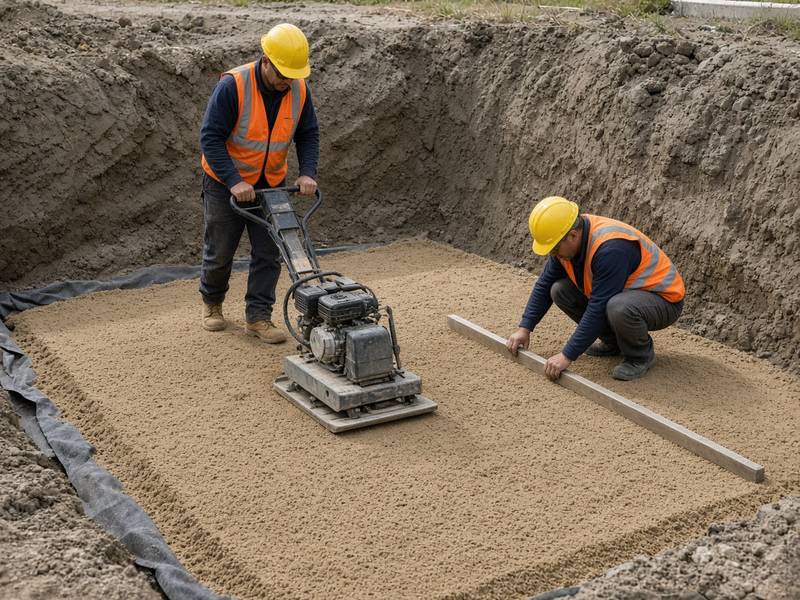

Уплотнение песчаной подушки виброплитой в котловане
Песок трамбуют слоями. Одна насыпь на всю толщину под плитой потом садится углом.

Котлован снимает растительный слой и выводит дно на отметку подушки. Земляные работы идут по СП 45.13330.2017: ограждение, вода, вывоз, ручная доборка дна. Перекоп «с запасом» нельзя засыпать случайным грунтом с обочины — только тем, что написан в проекте. Порядок котлована на городской площадке разобран на странице устройства котлована и шпунта.

Подушка в открытом московском прайсе на плиту — песок 200 мм и геотекстиль. Песок сыплют слоями и каждый проходят виброплитой, пока след плиты не перестаёт проседать. Если вывалить весь объём за один заход, середина останется рыхлой. Весной этот угол уйдёт, и трещина появится в стене над ним, хотя бетон плиты с виду целый. Щебень вместо песка или слой 400 мм — уже другая строка сметы, не та, что в таблице ниже.

3. Подбетонка и гидроизоляция

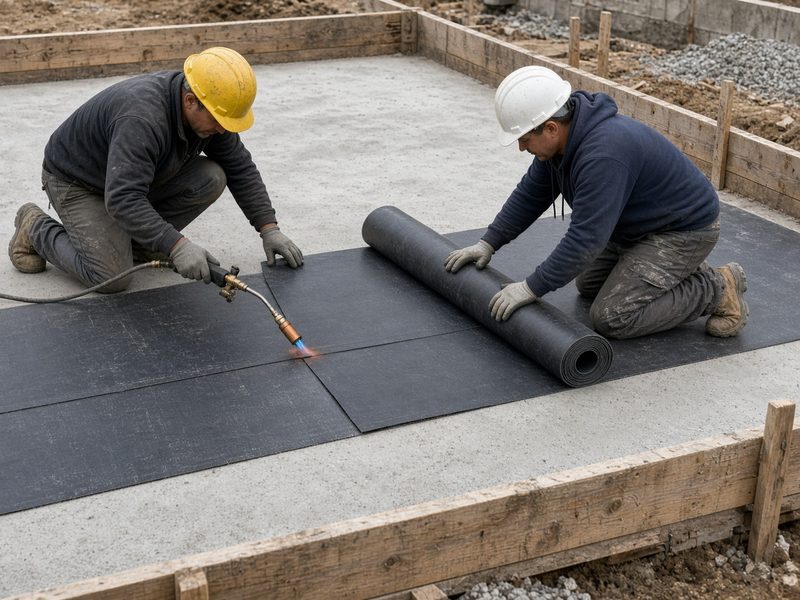

Укладка рулонной гидроизоляции по бетонной подготовке
Рулон кладут на ровную подготовку. На рыхлом песке полотно рвётся под фиксаторами арматуры.

Подбетонка — тонкий слой тощего бетона. Она даёт ровную полку под рулон и уменьшает защитный слой рабочей арматуры. Таблица 10.1 СП 63.13330.2018 ставит для монолитного фундамента с бетонной подготовкой не менее 40 мм, а без подготовки для нижней рабочей арматуры — не менее 70 мм. Семь сантиметров бетона снизу на плите 200 мм съедают рабочую высоту сечения: сетка оказывается слишком близко к середине и плохо держит изгиб.

Гидроизоляцию в строку «плита 300 мм» того прайса не включили: её считают отдельно. Рулон на песке без подготовки прокалывают фиксаторы и сапоги, шов расходится, и вода стоит в плите уже в первую весну. Нахлёст и примыкание к гильзе проверяют до арматуры: после сеток шов не переклеить. Утеплитель под плитой и тёплый пол внутри — схема утеплённой плиты, её не подменяют классической плитой той же толщины.

4. Гильзы до бетона

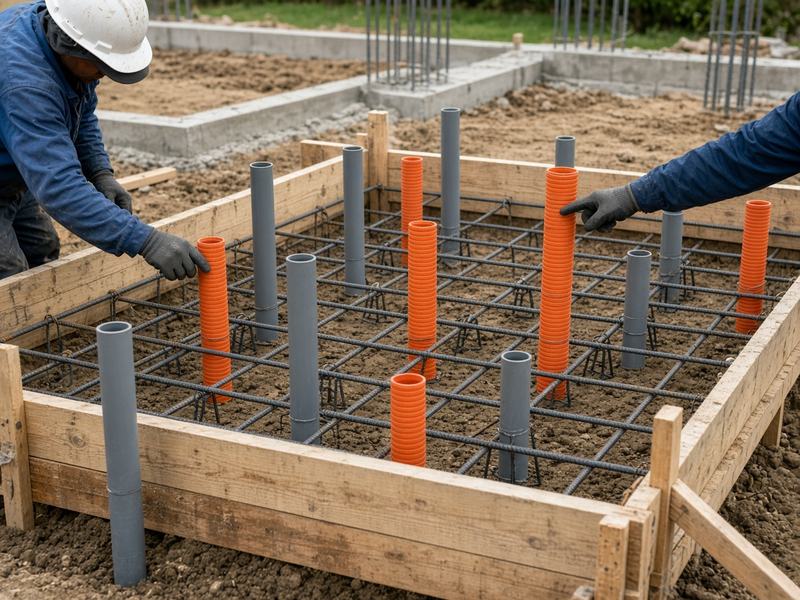

Гильзы канализации и электрики в опалубке до заливки
Трубы и гильзы стоят в каркасе до приёма бетона. После заливки отверстие режет стержни.

Канализация, ввод воды, гильзы электрики и закладные под колонны ставят по проекту, пока плита ещё открыта. Опалубка держит контур и не даёт смеси уйти в подушку. Выпуски арматуры под стены размечают по осям: сдвиг на полшага потом не совпадёт с кладкой и с базами колонн.

Забытая гильза — дырка алмазом сквозь нижнюю сетку. Защитный слой в этом месте уже не 40 мм, стержень перерезан, и под стеной появляется слабое пятно, которого не было в расчёте. Колодец и септик в эту работу не входят: их ставят отдельным контуром, чтобы не дырявить плиту «по месту» в день заливки.

5. Две сетки арматуры

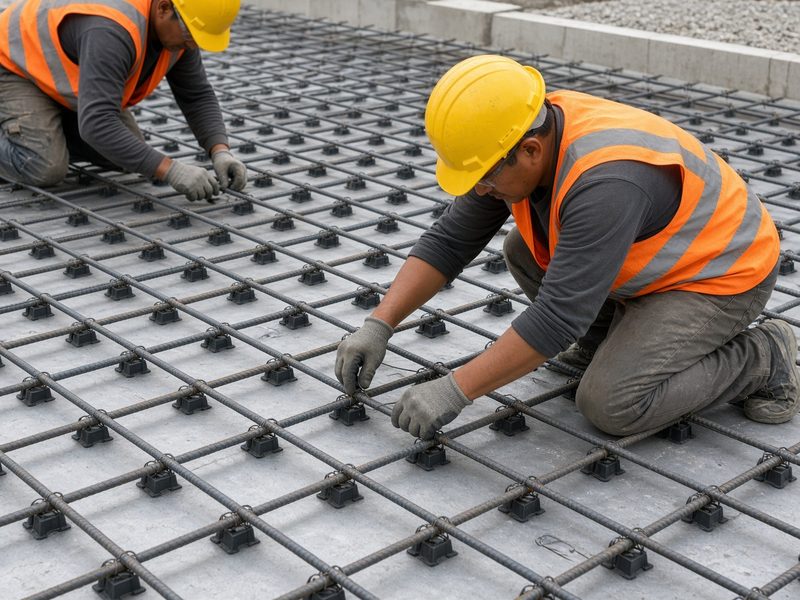

Нижняя сетка арматуры на фиксаторах защитного слоя
Нижняя сетка лежит на фиксаторах, а не на гидроизоляции. Верхнюю сетку ставят вторым ярусом.

Плита работает на изгиб в обе стороны, поэтому каркас — две сетки, нижняя и верхняя, а не один слой «посередине». В прайсе, по которому ниже взята цена, это арматура AIII диаметром 12 мм с шагом 200×400 мм в два ряда и бетон М350. Шаг 200×200 мм или стержень 14–16 мм проект может потребовать на складе и под колоннами. Тогда квадратный метр дороже этой строки, и подменять одно другим в договоре нельзя.

Фиксаторы держат нижний стержень на тех самых 40 мм от грани. Если сетка легла на плёнку, защитного слоя нет: вода доходит до стали, и ржавчина рвёт бетон снизу, где это уже не увидеть. Нахлёст стержней и вязка узлов — по чертежу КЖ. «Сэкономить ряд» на глаз уменьшает несущую способность именно там, где стоит стена.

6. Заливка за один приём

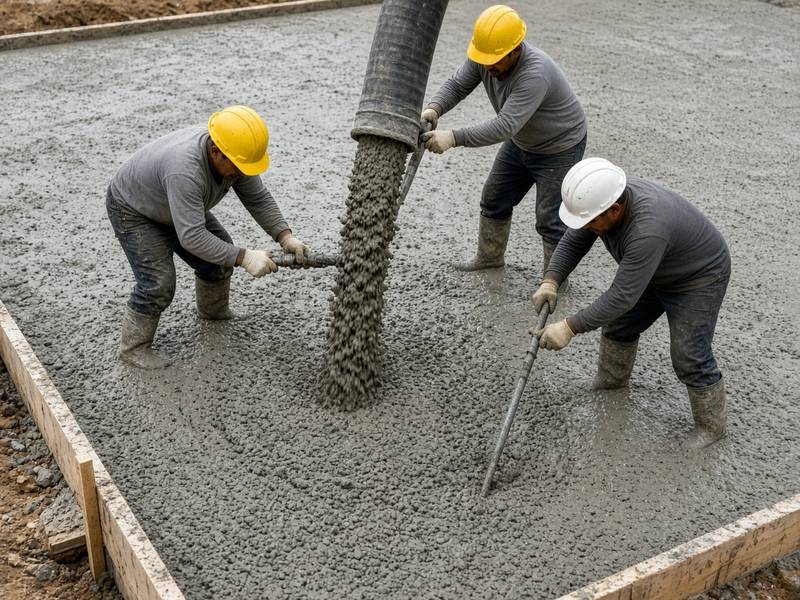

Непрерывная подача бетона в плиту и уплотнение вибратором
Смесь идёт непрерывно, вибратор проходит свежий слой, пока кромка не схватилась.

Бетон класса, который в прайсах заводов назван В25 или маркой М350, укладывают по СП 70.13330.2012 и СП 435.1325800.2018 за один приём. На 100 м² при толщине 300 мм это 30 м³: нужен насос, очередь миксеров и люди с вибраторами. Смесь уплотняют, пока она подвижная. Верх заглаживают в отметку: плита часто служит черновым полом, и бугор в 20 мм потом не спрятать стяжкой «на глаз».

Остановка на полсмены даёт холодный шов. Кромка схватывается, новая смесь к ней не прилипает, и под стеной остаётся щель, по которой идёт вода. Если шов неизбежен из‑за объёма, его место рисует проект, а не бригада ночью. Заводская цена бетона В25 на граните в Москве в 2026 году — тысячи рублей за куб без доставки; доставка до площадки считается километрами отдельно, это разобрано в расчёте ниже. Производство самого монолита каркаса — на странице монолитных работ.

7. Уход за бетоном и холод

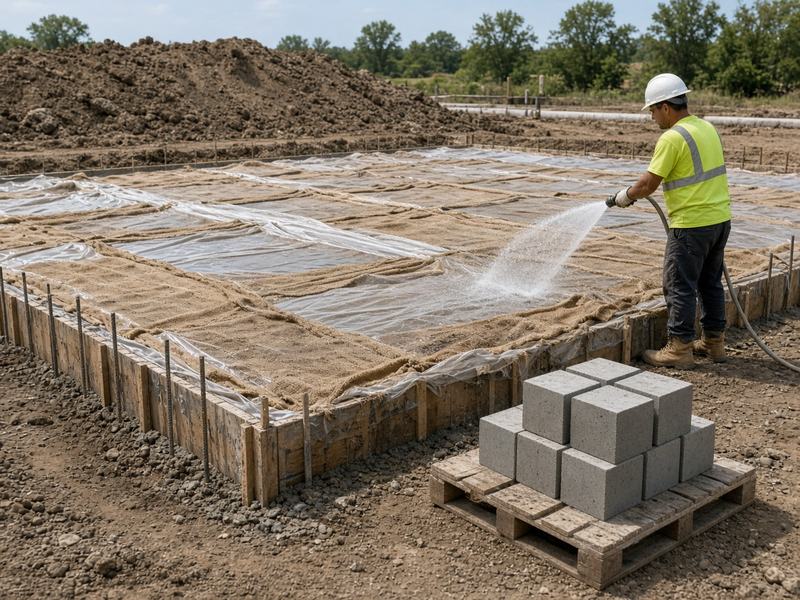

Полив и укрытие свежей плиты плёнкой после заливки
Свежий бетон закрывают и поливают. Сухая корка сверху при сыром низе даёт сетку трещин.

После заливки плиту закрывают плёнкой и держат влажной. Если верх высыхает на ветру, а сердцевина ещё сырая, по поверхности идёт сетка трещин. По ней потом расходится пол и отмостка, хотя арматура внутри цела. Образцы бетона отбирают из той же партии, что ушла в плиту: прочность «по паспорту завода» без кубиков с площадки на приёмке не доказывает ничего.

При среднесуточной температуре ниже +5 °C СП 70.13330.2012 относит укладку к зимней: смесь греют, плиту закрывают, прогрев не снимают, пока бетон не набрал прочность, которую задал проект. Замёрзшая корка сверху выглядит твёрдой, а под ней бетон остаётся слабым. Весной эта корка отслаивается, и отметку верха приходится набирать ремонтным слоем, которого в смете не было.

8. Прочность и исполнительная схема

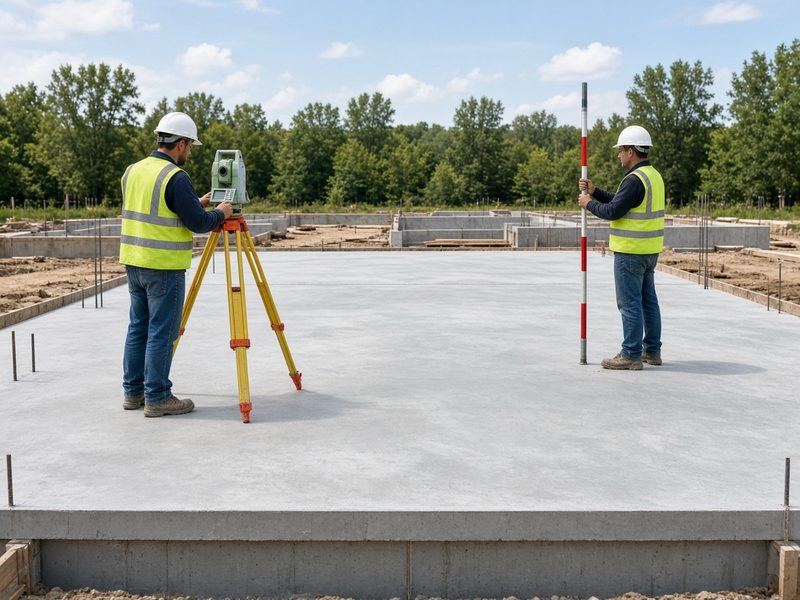

Геодезист проверяет отметку верха готовой плиты
До стен снимают исполнительную схему верха: колонна не встанет на бугор, которого нет в проекте.

Приёмку монолита ведут по СП 435.1325800.2018 и СП 70.13330.2012: геометрия, прочность по образцам, акты на то, что уже закрыто бетоном. Исполнительную документацию собирают по приказу Минстроя России от 16.05.2023 № 344/пр. Геодезист сдаёт схему верха плиты и положение выпусков. Стену и колонну пускают только после этой схемы: иначе база стоит на растворной подливке, которой не было в расчёте.

Скрытые работы — подушка, гидроизоляция, каркас — фиксируют до заливки. После бетона их уже не показать комиссии. Дальше по циклу объекта идёт каркас, оболочки и ввод в эксплуатацию. Плита, принятая без схемы, на вводе всплывает как расхождение отметок, и журнал приходится собирать задним числом.

Сколько стоит фундамент плита в 2026 году

Фундамент плита толщиной 300 мм на пятне 10×10 м в Москве стоит заказчику 13 050 ₽/м² по строке открытого прайса: это 1 305 000 ₽ за всю плиту. В строку входят планировка, котлован, геотекстиль, песчаная подушка 200 мм, опалубка, каркас из арматуры AIII диаметром 12 мм с шагом 200×400 мм в два ряда и бетон М350. Доставка смеси, рулонная гидроизоляция и утепление в эту строку не входят.

Объявления «от 4 000 ₽/м²» в расчёт не брали. Куб бетона В25 на граните в Москве без доставки 22 сентября 2026 года стоил 5 200 ₽ у завода «Бетон-Гуру» и 4 800 ₽ в прайсе «Гамма-Бетон» за июль 2026 года. На толщину 300 мм один только бетон — около 1 500–1 600 ₽/м² до насоса, арматуры и земли. Ставка каркаса на странице монолитных работ — от 9 300 ₽/м³ за стены, колонны и перекрытия. У плиты другая единица: в квадратный метр сидят котлован и подушка, которых в кубе стены нет.

Цены заказчику на плиту 10×10 м в Москве. Прайс открыт 3 октября 2026 года. Доставка бетона, гидроизоляция и утепление в строки не входят.
Что входитЦена заказчикуОткуда цифра и дата
Плита 200 мм: котлован, подушка 200 мм, геотекстиль, опалубка, арматура d12 шагом 200×400 в два ряда, бетон М3508 700 ₽/м²870 000 ₽ за 10×10 м, компания «Московский фундамент», страница открыта 3 октября 2026
Плита 250 мм, тот же состав10 875 ₽/м²1 087 500 ₽ за 10×10 м, тот же прайс, 3 октября 2026
Плита 300 мм, тот же состав13 050 ₽/м²1 305 000 ₽ за 10×10 м; в тексте того же прайса это 43 500 ₽/м³

Расчёт плиты 10×10 м

Пятно 10×10 м — это 100 м². Плита 300 мм по строке прайса: 100 × 13 050 = 1 305 000 ₽. Бетона на эту толщину 100 × 0,3 = 30 м³. Доставка смеси на 20–25 км от завода: 30 × 510 = 15 300 ₽ по таблице доставки бетона М350. Вместе 1 320 300 ₽. Гидроизоляция, утепление, геология и чертёж КЖ в эту сумму не входят: их дают отдельные договоры после скважин.

Калькулятор повторяет ту же арифметику и не заменяет смету по проекту. Для склада на тысячи квадратных метров шаг арматуры и толщина другие, поэтому ставку 13 050 ₽/м² туда не переносят автоматически.

Что берёт Строй Альянс

Плиту берём внутри генерального подряда или пакетом монолитных работ: котлован стыкуем с подушкой, каркас — с заливкой, верх плиты — со стенами и колоннами. Для склада и цеха в ту же логику входят полы под технику, для корпуса — выпуски под каркас. Смета фиксируется по проекту и скважинам, а не по строке прайса чужой компании: та строка выше нужна, чтобы видеть уровень рынка 2026 года.

Не обещаем плиту без геологии и без чертежа. Не обещаем подвал после того, как плита на отметке земли уже залита. Не обещаем, что 13 050 ₽/м² включают доставку, рулон и утеплитель. На ЖК «СберСити» в квартале В14 наш договор — навесной фасад, остекление, кровля и ливнёвка. Отдельного объекта, где мы сдавали только плиту, в перечне работ компании нет.

Допуск СРО, рег. № С-306-7704529749, третий уровень: договоры подряда до 3 млрд ₽. Работаем по 44-ФЗ, 223-ФЗ и с коммерческими заказчиками, безналичный расчёт с НДС. Офис: Московская область, г. Красногорск, Ильинское шоссе, д. 1А, БЦ «Красногорск Плаза». Телефон +7 (929) 529-65-77, почта com@stroyalliance.com. Предварительный расчёт — за 1 час после заявки.

Вопросы

Сколько стоит фундамент плита?

Плита 300 мм на пятне 10×10 м в Москве в 2026 году стоит 13 050 ₽/м², или 1 305 000 ₽ за плиту, без доставки смеси. Плита 250 мм на том же пятне — 10 875 ₽/м², плита 200 мм — 8 700 ₽/м². Доставка 30 м³ на 20–25 км добавляет 15 300 ₽.

Фундамент плита или лента — что выбрать?

Плиту выбирают, когда грунт слабый или вода высокая и осадка должна быть одной на всё здание. Ленту оставляют на плотном основании под лёгкий дом, где подошва нужна только под стенами. Плита забирает бетон и сталь на всё пятно, поэтому счёт выше ленты на том же доме; разницу дают две сметы, а не одна цифра «на все участки».

Какой толщины делать плитный фундамент?

Толщину ставит расчёт. В московском прайсе 2026 года ряд для частного дома начинается с 200 мм и идёт до 400 мм. Две сетки и защитный слой снизу и сверху в более тонкую плиту уже не собираются без потери рабочей высоты. Под склад и оборудование толщина часто больше 300 мм.

Какие недостатки у плитного фундамента?

Подвал под уже залитой плитой на отметке земли не выкопать. Все трубы надо поставить до бетона. Бетона и арматуры уходит больше, чем у ленты под те же стены. На сильном уклоне плита требует срезки или высокой подушки, иначе один край висит в воздухе.

Как залить плиту без холодного шва?

Смесь подают непрерывно, пока кромка не схватилась: на 100 м² толщиной 300 мм это 30 м³ за одну укладку. Насос, очередь машин и вибратор идут вместе. Если объём не проходит за один приём, место шва назначает чертёж, а не пауза на площадке.

Куда девать трубы, если плита уже залита?

Новое отверстие режет нижнюю сетку и защитный слой. Гильзы канализации, воды и электрики ставят в каркас до приёма бетона и сдают актом вместе с арматурой. После заливки остаётся только то, что уже торчит из плиты.

Что входит в цену за квадратный метр?

В 13 050 ₽/м² для плиты 300 мм входят котлован, геотекстиль, песок 200 мм, опалубка, арматура d12 с шагом 200×400 мм в два ряда и бетон М350. Не входят доставка смеси, гидроизоляция, утепление, скважины и чертёж. Шаг 200×200 мм или стержень толще 12 мм эту строку поднимает.

Можно ли сделать подвал под плитой?

Можно, если плита лежит на дне котлована и стены подвала запроектированы вместе с ней. Плита, залитая по грунту на отметке пола первого этажа, подвал закрывает: копать под ней — значит резать фундамент готового дома.
