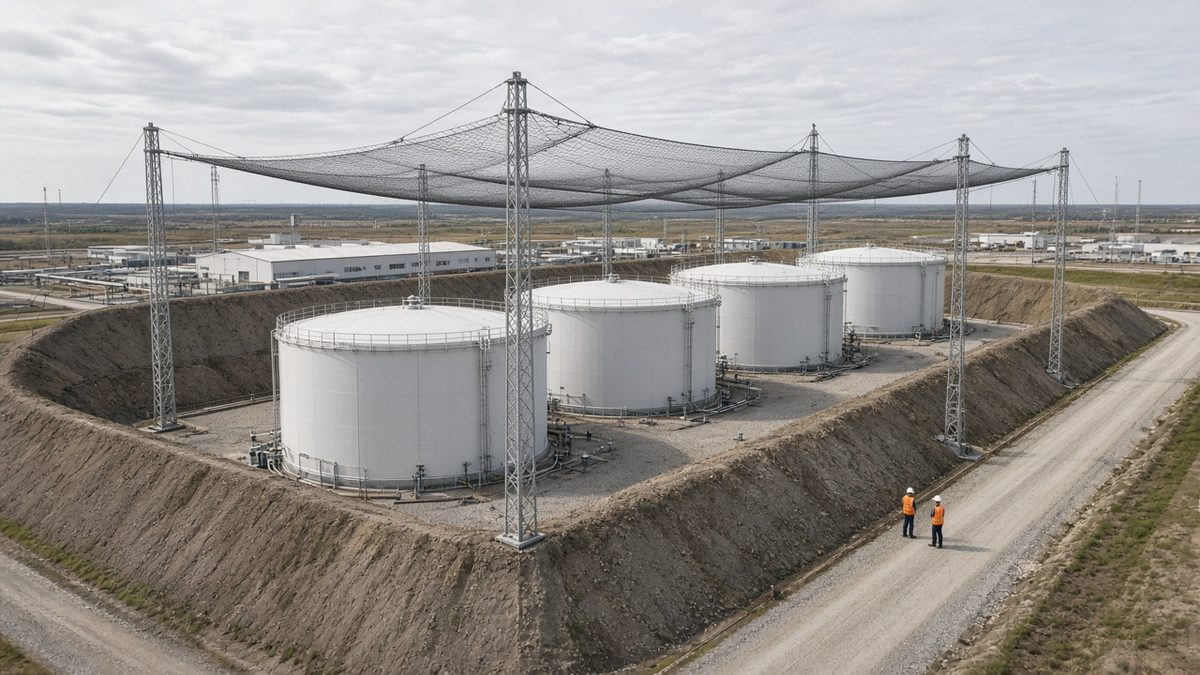

Как на площадке идёт защита объектов ТЭК от БПЛА
Сначала называют узлы, без которых встаёт поток, потом уровень в задании, потом независимый каркас и негорючее полотно, и только после этого монтаж по наряду. Периметровый забор и КПП аппарат, который заходит сверху, не встречают. Коммерческий контур той же темы — на странице объектов ТЭК.
1. Перечень узлов, без которых встаёт поток
Закрывают парк резервуаров, газораспределительную станцию, магистральную насосную и открытый трансформатор, а не забор по границе предприятия. Линейная труба в поле сверху открыта на километры: одевать её полотном бессмысленно, удар останавливает подачу там, где стоят агрегаты и ёмкости. Заводской двор без топлива считают отдельно, как предприятие.
Ошибка первого дня — заказать метраж «на весь холдинг». У каждой площадки свой габарит. Парк считают как резервуары, станцию — как ГРС, открытые машины — как подстанцию. Служба главного инженера даёт перечень агрегатов до того, как в смете появляется площадь.
2. Категория и паспорт безопасности
Субъект ТЭК уже обязан категорировать объект, вести паспорт безопасности и держать антитеррористическую защищённость. Это федеральный закон от 21.07.2011 № 256-ФЗ. Правила к защищённости даёт постановление Правительства РФ от 05.05.2012 № 458. Контур в паспорт сам не вписывается: формулировку выбирают служба безопасности и юрист заказчика.
В редакции закона от 25.05.2026 есть отдельная статья о пресечении беспилотников. Сетка эту статью не заменяет: это строительная конструкция, а не средство поражения. Указ Президента РФ от 24.08.2026 № 604 называет объекты ТЭК в перечне критической инфраструктуры и связывает неэффективность мер с возможным временным управлением через Росимущество. Указ чек-листа не даёт. Для правления аргумент — проект, расчёт, акты и исполнительная схема, а не строка намерения в протоколе.
3. Уровень в задании
Уровень защиты назначает эксплуатирующая организация или заказчик в задании. Подрядчик уровень за субъекта выбрать не может. Четвёртый уровень — малые аппараты, третий — лёгкие, второй и первый добавляют более тяжёлые, а первый ещё и осколки. Если в задании тяжёлые аппараты, на чертеже не пишут четвёртый уровень. Если уровень не назван, в проекте фиксируют строку таблицы 6.2 СП 542.1325800.2024, а не «типовой купол».

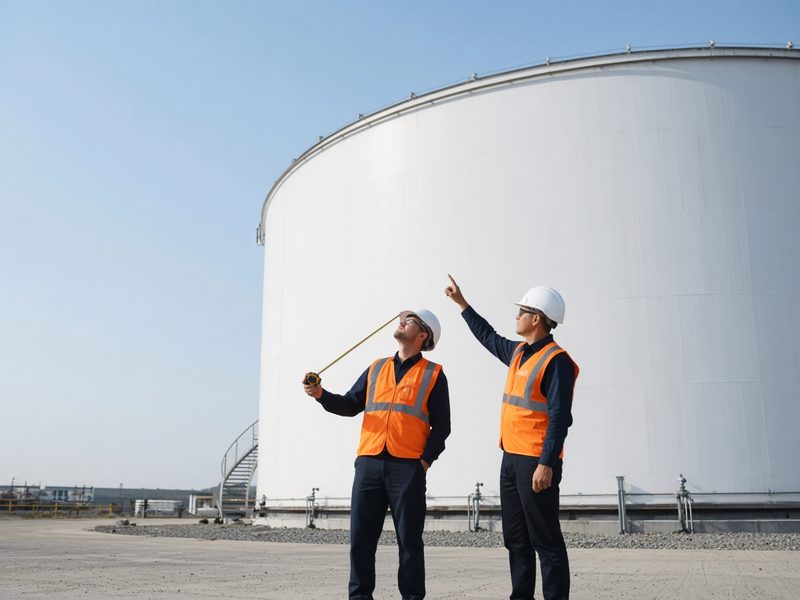

Чужой уровень ломает узел на крыше. Полотно, рассчитанное на малый аппарат, просядет до дыхательного клапана, когда придёт более тяжёлая машина. Прогиб и зазор считают под энергию из задания. Четыре ступени разобраны на странице уровней защиты. Ставку из расчёта ниже на первый уровень с противоосколочными стенками не переносят.
4. Обмер и стойки вне обвалования
Стойки ставят вне обвалования, нагрузку удара и натяжения в стенку резервуара не передают. Независимая опорная конструкция уводит удар в свои фундаменты. Зависимую схему, когда каркас садится на здание, смотрят только после обследования несущих. Хомут на обечайке — типичный брак: стенка считалась на давление жидкости, а не на падение аппарата.

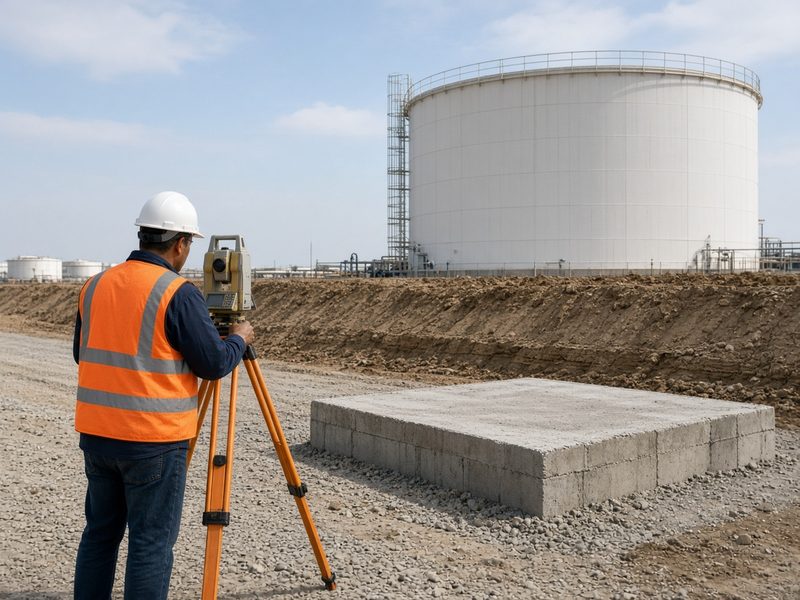

До бетона геодезист меряет расстояние от стенки до нового фундамента и высоту до дыхательного клапана и пенокамеры. Зазор оставляют таким, чтобы прогиб полотна не достал арматуру на крыше. Кольцевой проезд пенной техники и гребень обвалования остаются проходимыми. Пятно резервуаров и площадь сетки — разные числа: сетка больше пятна на отступ и на вертикальные участки. В расчёт ниже подставляют уже посчитанные метры сетки, а не площадь зеркала продукта.
5. Негорючее полотно и сборка без огня

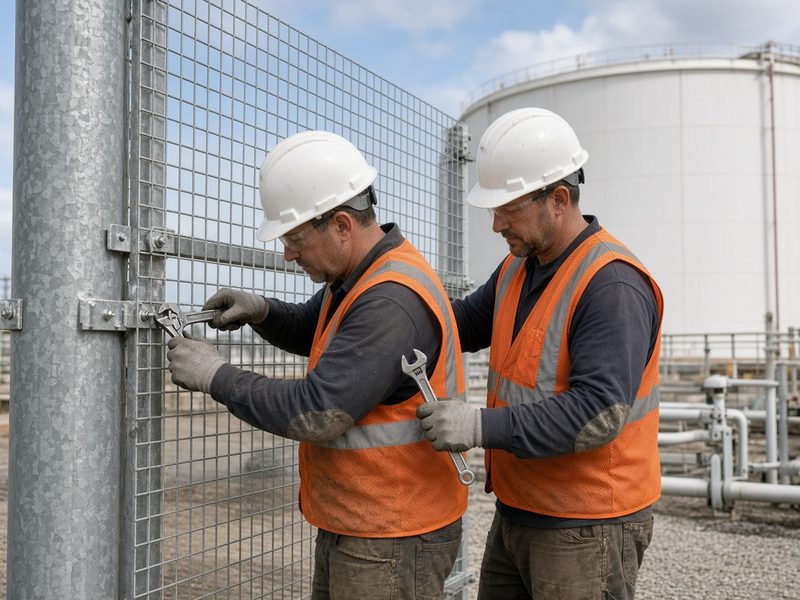

На взрывопожарной площадке полотно берут негорючее, а сборку ведут без огня. Открытая карточка конструкций прямо пишет: горючие сетки на таком объекте не применяют. Ставят сталь или полиамид с антипиреном, чтобы полотно не поддерживало горение и не копило заряд у паров. Молниезащиту каркаса закладывают в тот же контур, а не отдельным «потом».
Сварку выносят в мастерскую. На площадке — болты, обжим, химические анкеры. Искра над дыхательным клапаном дороже любого ускорения смены. В прайсе от 19 июля 2026 года метр полотна с антипиреном для ТЭК стоит 311 ₽. Это цена ткани на складе. Её не прибавляют к ставке под ключ из таблицы ниже: ткань уже сидит внутри метра смонтированной сетки.
6. Монтаж без остановки потока

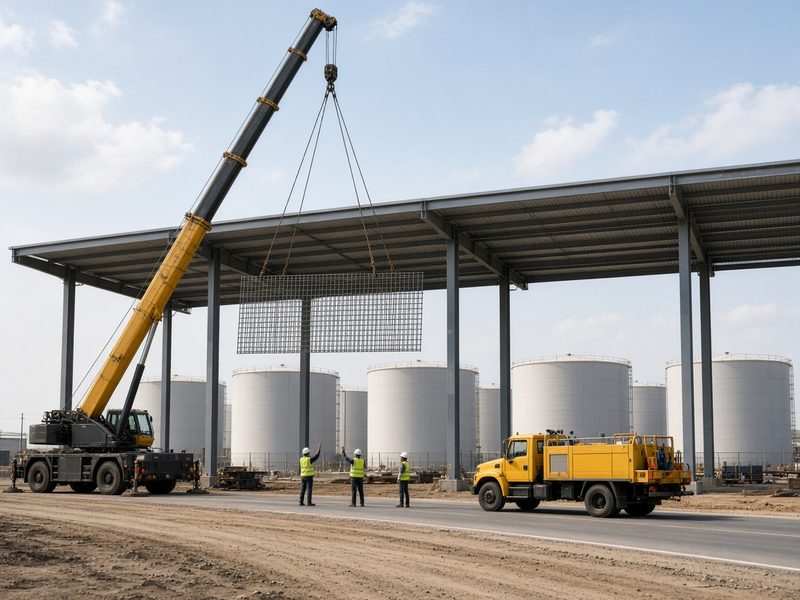

Поток топлива и газа на время монтажа не останавливают, если каркас независимый и стоит вне габарита обслуживания арматуры. Окна работ задаёт служба эксплуатации, а не график крана. Список людей и техники согласуют со службой безопасности до выезда. На площадке работают по наряду.
На ГРС оставляют ход створок шкафа и подход к предохранительной арматуре. На насосной оставляют проезд ремонтной машины. Навес, под которым не проходит пенный автомобиль, снимут на приёмке, даже если полотно уже натянуто. Группу резервуаров закрывают по очереди: соседние ёмкости в это время качают. Так же идут однотипные станции после пилота — с привязкой к ветру и грунтам конкретной точки, а не копией «одного чертежа на холдинг».
7. Сдача и комплект к паспорту
На сдаче заказчик получает проект, паспорта материалов, программу и акты испытаний, исполнительную схему. Этот комплект служба безопасности может приложить к паспорту и показать проверяющему как выполненную меру, а не как намерение. Испытания идут по программе, которую согласовали с заказчиком до натяжки.
Приёмка смотрит не только натяжение. Проверяют, что прогиб не достаёт дыхательный клапан, что нагрузка не ушла в стенку и что проезд пенной техники открыт. Зимой на полотне копится наледь: кто обходит контур после снегопада, назначает эксплуатант приказом. Сетка без хозяина к весне провисает на арматуру.
Сколько стоит закрыть узел ТЭК в 2026 году
В 2026 году верх середины большинства расчётов под ключ — 13 625 ₽ за м² смонтированной сетки с НДС. Вилка на странице защитных ограждающих конструкций — 6 500–16 000 ₽/м². Середина вилки (6 500 + 16 000) / 2 = 11 250. Верх середины (11 250 + 16 000) / 2 = 13 625. Пол «от 6 500 ₽» на странице объектов ТЭК — старт той же вилки, в пример его не ставим. На небольших разрозненных сооружениях та же страница называет потолок до 25 000 ₽/м²: калькулятор ниже эту надбавку не считает.
| Что входит | Цена клиенту | Откуда цифра и дата |
|---|---|---|
| ЗОК под ключ: проект, каркас, полотно, монтаж, сдача. Ставка расчёта | 13 625 ₽ за м² смонтированной сетки с НДС | Верх середины вилки 6 500–16 000 ₽/м², страница ЗОК, 19.10.2026 |
| Старт той же вилки на странице объектов ТЭК | от 6 500 ₽ за м² смонтированной сетки | Страница объектов ТЭК, обновлена 3.10.2026. В пример не входит |
| Проектирование парка РВС, 2-й уровень, только проект | 900 ₽ за м² площади по полу | Открытая карточка, 19.10.2026. Суммы под ключ на карточке уже нет |
| Полотно с антипиреном для ТЭК, только материал | 311 ₽/м² с НДС | Прайс от 19.07.2026. К ставке 13 625 не прибавляют |
| Монтаж сетки на уже стоящие опоры, без каркаса и проекта | 450 ₽/м² с НДС | Тот же прайс, строка работ. Это не цена под ключ |
Строки таблицы друг к другу не прибавляют. 900 ₽ — метр пола в проекте, 311 ₽ — метр ткани на складе, 450 ₽ — натяжка на чужие опоры. 13 625 ₽ уже включают проект, каркас, полотно и монтаж одного метра сетки. Чужой старт «от 6 000 ₽/м²» на сайте каркасных систем, открытый 19.10.2026, лежит ниже нашей полки: в расчёт его не брали. Если в задании первый уровень и противоосколочные стенки, эту ставку не используют: смету собирают после того, как уровень записан.
Расчёт на 2 000 м² смонтированной сетки
Группа резервуаров, у которой после обмера вышло 2 000 м² смонтированной сетки, стоит 2 000 × 13 625 = 27 250 000 ₽ под ключ с НДС. В сумму входят проект, каркас, полотно, монтаж и сдача по той же вилке, что в таблице. Пятно самих резервуаров в эту формулу не подставляют: оно меньше сетки. Второй слой, маты, противоосколочные стенки, радиосредства и километры линейной трубы в 27 250 000 ₽ не входят.
Калькулятор повторяет ту же арифметику и не заменяет смету по проекту. Ставка верна для большинства расчётов 2026 года и для площади сетки того же порядка. На узел в сотни метров, где страница ЗОК поднимает метр до 25 000 ₽, и на первый уровень с осколками итог калькулятора будет низким: там нужен обмер.
Что берёт Строй Альянс
Берём проект и монтаж защитной ограждающей конструкции на узлах субъекта ТЭК: парк и нефтебаза, ГРС, насосная, склад ГСМ, открытый трансформатор. Договор — подряд с НДС, по 44-ФЗ, 223-ФЗ и с коммерческим заказчиком. Если вместе с контуром нужен один договор на строительные работы, это генеральный подряд. Выезд по России, основной регион — Москва и область. На промышленной площадке Танеко в Нижнекамске мы генподрядчик защитных конструкций. Другие заводы по имени не называем.
Не обещаем радиоэлектронную борьбу, выбор уровня за заказчика, правку паспорта безопасности, остановку потока как способ монтажа и сетку на всю линейную трубу. Указ 604 юрист предприятия читает сам: комплект актов — проверяемая мера, не заключение о том, что временное управление исключено. Точная смета — после обмера. Предварительный расчёт — за 1 час после заявки. Наши построенные объекты в портфолио — фасады, остекление и кровля ЖК «СберСити», реконструкция на Большой Никитской, 17с1, и на Мясницкой, 13, стр. 2. Нефтебазу этими адресами не подменяем.
Допуск СРО, рег. № С-306-7704529749, третий уровень: договоры подряда до 3 млрд ₽. Работаем по 44-ФЗ, 223-ФЗ и с коммерческими заказчиками, безналичный расчёт с НДС. Офис: Московская область, г. Красногорск, Ильинское шоссе, д. 1А, БЦ «Красногорск Плаза». Телефон +7 (929) 529-65-77, почта com@stroyalliance.com. Предварительный расчёт — за 1 час после заявки.
Вопросы
Что такое защита объектов ТЭК от БПЛА?
Это пассивный контур над узлами потока: парк, ГРС, насосная, открытый трансформатор. В 2026 году верх середины большинства расчётов — 13 625 ₽ за м² смонтированной сетки под ключ с НДС. Забор по периметру аппарат сверху не встречает.
Какие объекты относятся к объектам ТЭК?
Закон 256-ФЗ относит к ним объекты топливно-энергетического комплекса, кроме атомной энергетики: добычу, транспорт и хранение нефти и газа, переработку, электростанции и сети в составе субъекта. Категорию конкретной площадки присваивает порядок категорирования, а не подрядчик. На этой странице считаем узлы, которые открыты сверху: резервуары, станцию, насосную, склад ГСМ, трансформатор.
Обязана ли компания ТЭК ставить сетку?
Закон обязывает обеспечить защищённость, категорию и паспорт. Отдельной строки «повесьте сетку» в нём нет. Сетка по СП 542 — способ закрыть открытый сверху узел так, чтобы остались проект и акты. Применимость смотрит юрист заказчика. Ставка 13 625 ₽/м² — цена такого контура, не штраф за отсутствие сетки.
Какой уровень защиты назначают на нефтебазе?
Уровень пишет заказчик в задании по таблице 6.2. Малые аппараты — четвёртый, лёгкие — третий, более тяжёлые — второй и первый, осколки добавляют на первом. Подрядчик уровень не выбирает. Ставку 13 625 ₽/м² на первый уровень с противоосколочными стенками не переносят.
Сколько стоит закрыть нефтебазу в 2026 году?
На 2 000 м² смонтированной сетки выходит 27 250 000 ₽ с НДС по ставке 13 625 ₽/м². Это верх середины вилки 6 500–16 000 ₽/м². Площадь зеркала резервуаров в эту сумму не подставляют: сетка больше пятна.
Можно ли защитить ГРС без остановки газа?
Да, если стойки стоят вне габарита обслуживания арматуры и створки шкафа ходят. Газ не останавливаем. Окна работ задаёт газовая служба. На 2 000 м² сетки ставка та же, 13 625 ₽/м², если уровень не первый и узел не из разряда маленьких.
Какое полотно ставят во взрывоопасной зоне?
Негорючее: сталь или полиамид с антипиреном. Горючие сетки на такой площадке не применяют. Метр ткани с антипиреном в прайсе от 19.07.2026 — 311 ₽, и это не цена монтажа. Сборку ведут на болтах, без сварки у паров.
Нужно ли вносить ЗОК в паспорт безопасности?
Паспорт — документ субъекта по 256-ФЗ. Как назвать в нём конструкцию, решают служба безопасности и юрист. Мы передаём проект, паспорта материалов, акты и исполнительную схему. На 2 000 м² сетки комплект идёт вместе с суммой 27 250 000 ₽, отдельной строки «за паспорт» нет.
Источники
- Федеральный закон от 21.07.2011 № 256-ФЗ: категория, паспорт безопасности, защищённость, отдельная статья о пресечении беспилотников в редакции от 25.05.2026.
- Минстрой: СП 542.1325800.2024: правила проектирования защитных ограждающих конструкций, приказ № 910/пр, действует с 26.01.2025.
- Прайс от 19 июля 2026: полотно с антипиреном для ТЭК 311 ₽/м², монтаж сетки на готовые опоры 450 ₽/м².
- Карточка парка РВС, 2-й уровень, 19 октября 2026: проектирование 900 ₽ за м² площади по полу. Суммы под ключ на карточке нет.
- Каркасные системы, страница от 19 октября 2026: старт «от 6 000 ₽/м²». Нижнюю полку в расчёт не брали.
Дальше по теме: объекты ТЭК, резервуары и нефтебазы, ГРС и газопроводы, подстанции, СП 542 и законы, указ 604. Все материалы — в блоге.
