Как закрывают опасный производственный объект

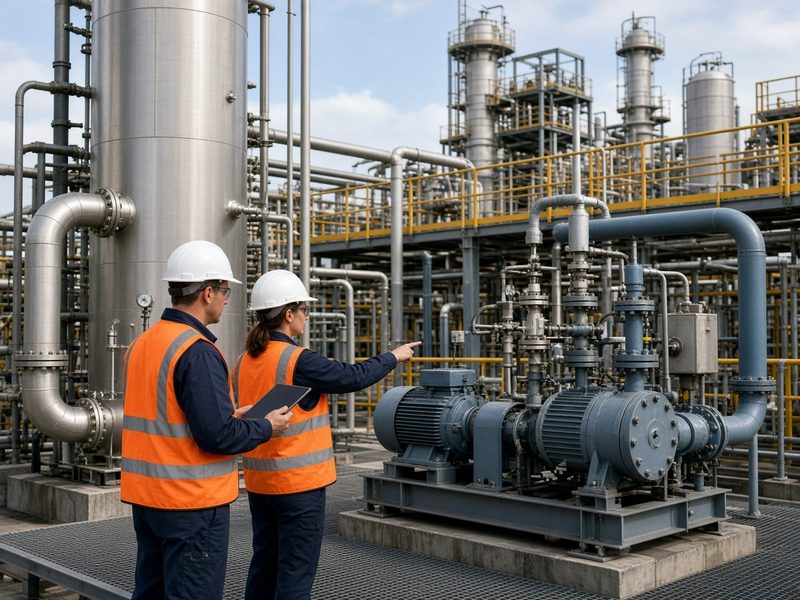

Опасный производственный объект закрывают очередью агрегатов, а не одним полотном на весь двор. Сначала в работу берут узел, выход которого останавливает площадку или даёт выброс: реактор, колонну, насосную опасной среды, склад хлора или аммиака, компрессор. Административный корпус и забор по периметру в эту очередь не ставят. Аппарат заходит сверху, и периметр его не встречает.
Пассивная конструкция принимает удар до металла агрегата и работает без оператора, в том числе когда аппарат идёт по оптоволокну. Радиоподавление остаётся у уполномоченной охраны и в договор на сетку не входит. Короткий разбор химии и негорючего полотна лежит на странице защиты ОПО. Обычный цех без опасных веществ считают на странице защиты заводов. Нефтепереработку с парком и установками ведут отдельно, на странице защиты НПЗ.
1. Реестр, класс и задание с уровнем
Опасный производственный объект определяют по Федеральному закону от 21 июля 1997 года № 116-ФЗ. В реестр попадают площадки с воспламеняющимися, окисляющими, горючими, взрывчатыми и токсичными веществами, а также с оборудованием под давлением. Химический завод почти всегда стоит в реестре целиком или отдельными установками. Класс опасности площадки заказчик прикладывает к заданию: от него зависят наряд, зона и то, какие агрегаты считают жизненно важными.
Уровень защиты по таблице 6.2 СП 542.1325800.2024 пишет эксплуатирующая организация или заказчик в задании. Подрядчик уровень за площадку не назначает. Четвёртый уровень закрывает малый аппарат, третий добавляет лёгкий, второй — средний, первый — средний с поражением осколками. На первом уровне к сетке добавляют тюфяки, маты и противоосколочные стенки.
Склад баллонов и наливную эстакаду в один перечень с реактором не пишут. У эстакады цистерне нужен коридор и свободный слив. У склада нужны дыхание и пожарный проезд. Общий купол эти проезды перекрывает, и площадка теряет смену раньше, чем до неё доходит аппарат.

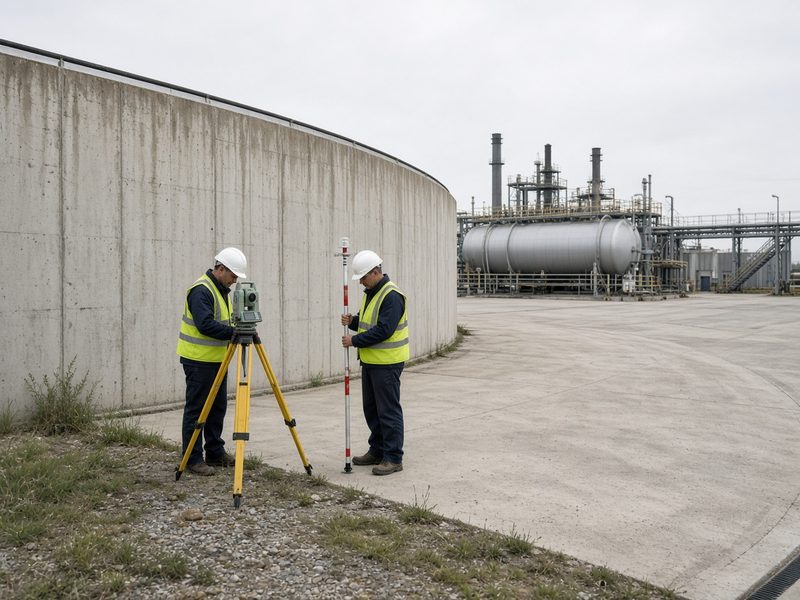

2. Обследование агрегатов, дыхания и проездов
Независимая опорная конструкция по пункту 6.3.1 СП 542 отдаёт удар, ветер и гололёд в свои фундаменты и не грузит стенку реактора, колонну и трубопровод опасной среды. Зависимую схему по пункту 6.3.2 на действующем опасном объекте почти не применяют: поверочного расчёта чужой стали под динамику удара обычно нет. Если в задании зависимый каркас, а обследования несущих нет, металл на площадку не заказывают.
Мачту ставят за обвалованием и вне колеи цистерны. Грунт под фундамент смотрят изысканиями по СП 22.13330. На обводнённой площадке мелкая стойка выворачивается ветром на высоте навеса раньше, чем до агрегата доходит аппарат. Дыхательный клапан, люк и площадку обслуживания отмечают на съёмке до первой стойки. Стойка на крышке люка останавливает смену собственным контуром.
3. Проект: независимые опоры и пожарный проезд
Зазор от сетки до аппарата считают с прогибом полотна. Сетка вплотную к реактору не работает: при ударе она проседает, и этот ход должен закончиться до металла. Снег, ветер и гололёд берут по СП 20.13330 для района площадки, а не по «средней России». Проницаемость ячейки при гололёде проверяют в проекте. Глухое полотно работает как парус и перекрывает дыхание ёмкости.

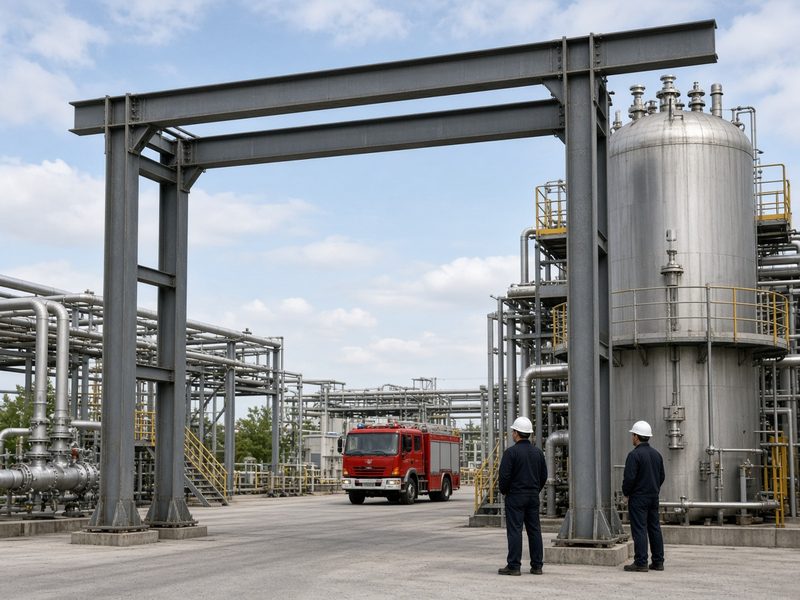

Пункт 4.5 СП 542 требует, чтобы конструкция не мешала пожарной технике и системам пожаротушения. Эстакаду опасной среды закрывают экраном и козырьком, а не глухим куполом: цистерне и пожарной машине нужен коридор. Над одним реактором ставят локальный каркас. Общий навес над группой ёмкостей экономит металл на квадрат, но снять полотно над одной ёмкостью, не задев соседние, уже нельзя. Молниезащиту контура закладывают по пункту 9.6 того же свода, отдельно от молниезащиты аппарата.
4. Негорючее полотно и защита от осколков
С 26 сентября 2026 года пункты 9.2.2 и 9.2.3 СП 542 исключены. Полимер, композит и текстиль допускают по пункту 6.2.1, если по ГОСТ Р 56027 материал не отнесён к горючим легковозгораемым. На химии это условие допуска, а не пожелание. Класс материала в наряд пишет служба площадки. Берут металлическое полотно, сетку двойного кручения или полимер с паспортом негорючего исполнения. Огневых работ на площадке нет: узлы приходят готовыми, их собирают зажимами и болтами, сварку выносят в мастерскую вне зоны.
На уровнях 1–2 одной сетки у агрегата мало. Пункт 9.5.1 требует закрыть жизненно важный агрегат от осколков по периметру и сверху. Берут блоки прочностью на сжатие не ниже 100 кгс/см² на растворе не ниже М75 либо оболочки с наполнителем: тюфяки и маты с песком или глиной, габионы расчётной толщины. Проход для обслуживания оставляют. Глухая стена без двери к насосу на приёмке не проходит. Противоосколочные стенки по таблице 6.1 стоят только на первом уровне. Экраны и маты разобраны на странице защитных экранов.
Ячейка 40×40 мм из нити 4 мм держит малый аппарат. Тросовая ячейка 500×500 без второго мелкого слоя мелкий аппарат пропускает, поэтому на пролёте над насосной слои ставят вместе. Людей в операторной от осколков стекла берегут взрывостойким остеклением или шторами изнутри. Навес над реактором эту линию не заменяет. Экран у входа ставят не дальше трёх метров от стены, шире и выше проёма, и не перекрывают путь к пожарному шкафу.

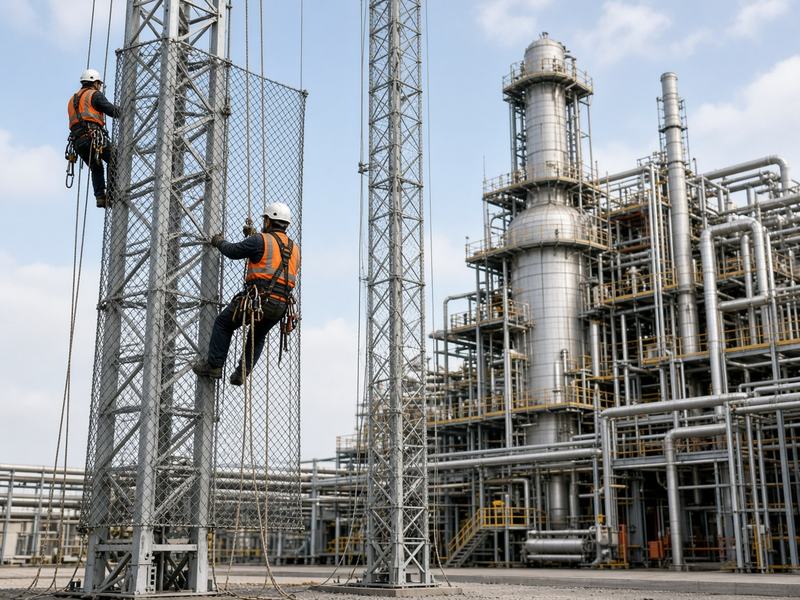

5. Монтаж по наряду без огневых
До въезда бригады служба площадки смотрит, не ломает ли контур режим, противоаварийную защиту и пути тушения. Этот разбор пишет эксплуатирующая организация. Бригада заходит по наряду-допуску, после вводного инструктажа и с понятной границей зоны. Секции везут готовыми. На площадке остаются разметка, анкера, зажимы и натяжение. Искру у паров не устраивают даже на несколько минут.
Монтаж идёт секторами, с противоположной стороны действующего блока, по проекту производства работ. Проект производства работ пишут по СП 48.13330 и разделу 10 свода: порядок секций, пути эвакуации и то, что нельзя перекрыть. Установку не останавливают, если служба дала окна и границы. Съёмную секцию оставляют у вентиля, который обслуживают каждую смену. Габарит крана отмечают на плане до заказа мачт: первый же подъём иначе срывает полотно. Демпферы ставят в узлах, чтобы удар гасился в устройстве, а не в стойке целиком.

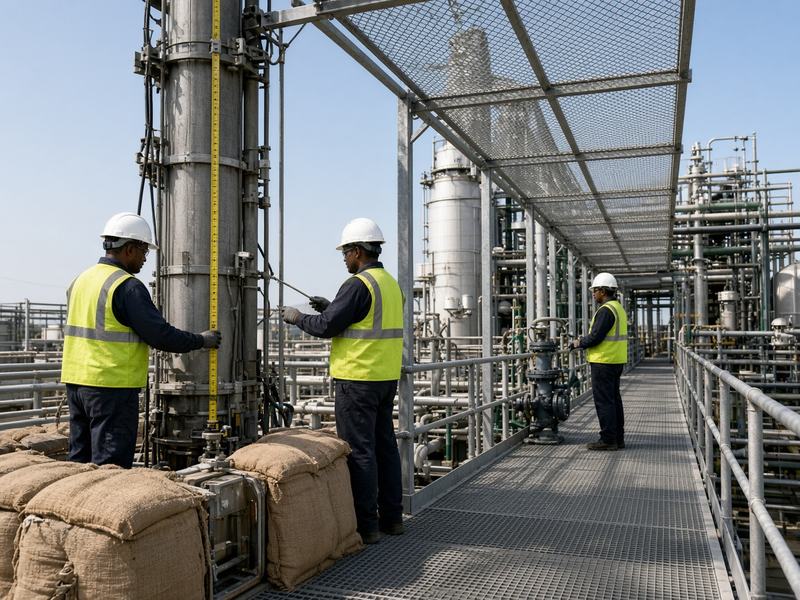

6. Приёмка и журнал площадки
Приёмочная комиссия — прораб, мастер, бригадир, разработчик конструкции и собственник. Выборочный обмер делают не менее чем по трём элементам. Смотрят паспорт партии полотна, подтверждение негорючести, акты скрытых работ и исполнительную схему. Исполнительную документацию передают до комиссии. Дальше площадка приказом назначает ответственных и ведёт журнал состояния компонентов ежемесячно, как требует раздел 11 СП 542.
Элемент выводят из работы, если на сетке след опасного вещества, разрыв больше 10 ячеек на 1 м², отрыв сетки от окантовки больше 1 погонного метра или трещина в сварном шве опоры. После гололёда проверяют натяжение и проходы к арматуре. Ячейка, забитая льдом, перестаёт пропускать ветер, и мачта начинает работать как стойка глухого паруса над дышащей ёмкостью.
Сколько стоит защита ОПО от БПЛА в 2026 году
Контур опасного узла под ключ в 2026 году стоит 16 000 ₽ за 1 м² смонтированной сетки с НДС. В ставку входят обследование, проект по СП 542, каркас, фундаменты, полотно, монтаж и сдача. Это верх большинства расчётов за 2026 год: вилка большинства объектов — 6 500–16 000 ₽ за м² сетки. Взрывопожароопасная зона, негорючее исполнение и независимые мачты сажают первый агрегат на верх вилки, а не на её низ. Противоосколочные стенки первого уровня в эту ставку не входят: их считают отдельным составом после задания.
| Что входит | Цена клиенту | Откуда цифра и дата |
|---|---|---|
| Контур опасного узла под ключ: проект, каркас, полотно, монтаж, сдача | 16 000 ₽ за м² смонтированной сетки с НДС | Верх большинства расчётов 2026 года, страница защитных конструкций, сверено 19 октября 2026 |
| Большинство расчётов под ключ | 6 500–16 000 ₽ за м² сетки с НДС | Та же страница, 2026 год |
| Верх середины этой вилки | 13 625 ₽ за м² сетки с НДС | Середина 6 500 и 16 000 — это 11 250; середина между 11 250 и 16 000 — 13 625. Разбор вилки — в статье о цене антидроновой защиты |
| Мелкий разрозненный узел | до 25 000 ₽ за м² сетки с НДС | Страница защитных конструкций, 2026 год. Это отдельный шкаф или малый блок, не реакторная группа |
| Проект отдельно, без монтажа | от 370 ₽ за м² сетки | Страница защитных конструкций, 2026 год. В цене под ключ проект уже сидит |
| Склад ГСМ, 4-й уровень, чужой прайс под ключ | 6 200 ₽ за м² площади объекта | Карточка Мелдана, просмотрена 19 октября 2026. Это метр пятна склада, не метр полотна над реактором: проект 500 ₽ и монтаж 5 700 ₽ |
Метр пятна склада и метр полотна над реактором считают отдельно. Полотно идёт над аппаратом и вдоль каркаса с отступом, поэтому его больше, чем пятно оборудования. Розничная цена одного рулона без мачт и монтажа в таблицу не входит: она не отвечает на вопрос, сколько стоит закрытый агрегат.
Расчёт на один агрегат
Пилот над одной реакторной группой — 2 400 м² уже смонтированного полотна, с отступом и боковыми экранами каркаса. Это не пятно всего промдвора. Ставка опасного узла — 16 000 ₽ за м². На этот объём выходит 38 400 000 ₽ с НДС: 2 400 × 16 000.
Та же площадь по верху середины вилки, 13 625 ₽, даёт 32 700 000 ₽. По нижней границе вилки, 6 500 ₽, выходит 15 600 000 ₽: это ставка низкого большого контура, не реактора во взрывопожароопасной зоне. Мелкий разрозненный узел по 25 000 ₽ на те же 2 400 м² стоил бы 60 000 000 ₽, и это уже другой тип сооружения. Чужой прайс 6 200 ₽ за метр пятна склада ГСМ 4-го уровня на 2 000 м² пятна даёт 12 400 000 ₽ и описывает склад, а не реактор.
Калькулятор повторяет ту же арифметику и не заменяет смету по проекту. Стенки первого уровня он не прибавляет.
Что берёт Строй Альянс
Мы проектируем и монтируем защитные конструкции своими бригадами, в том числе монтажниками-высотниками. Договор — подряд. Если площадка отдаёт стройку одному генеральному подряду, входим в его график как субподряд и работаем по наряду службы промышленной безопасности. На площадке Танеко в Нижнекамске мы генподрядчик защитных конструкций. Каркас и полотно считаем по СП 542.
Радиоподавление, охрану и оружие не продаём. Один купол на весь химический двор не обещаем: зоны, дыхание аппаратов и проезды цистерн разные. Сетку не обещаем как остановку любого аппарата: она закрывает сценарии того уровня, который записан в задании. Противоосколочные стенки первого уровня показываем отдельным составом, а не прячем их в ставку контура. Гарантия по договору — 5 лет на конструкции и 12 месяцев на монтажные работы. Фиксированную смету даём после обмера, ориентир по агрегату — за 1 час после заявки.
Допуск СРО, рег. № С-306-7704529749, третий уровень: договоры подряда до 3 млрд ₽, в том числе на особо опасные объекты. Работаем по 44-ФЗ, 223-ФЗ и с коммерческими заказчиками, безналичный расчёт с НДС. Офис: Московская область, г. Красногорск, Ильинское шоссе, д. 1А, БЦ «Красногорск Плаза». Телефон +7 (929) 529-65-77, почта com@stroyalliance.com.
Вопросы
Сколько стоит защита ОПО от БПЛА на один агрегат?
Пилот на 2 400 м² смонтированной сетки по ставке опасного узла 16 000 ₽ даёт 38 400 000 ₽ с НДС. Это полотно с отступом над одной реакторной группой, а не весь промдвор. Смету после обмера считают в калькуляторе конструкций. Противоосколочные стенки первого уровня в эту сумму не входят.
Чем опасный объект отличается от обычного завода?
На опасном объекте полотно допускают только в негорючем исполнении, огневых работ на площадке нет, а у агрегата на первом и втором уровнях нужны маты или стенки. Обычный цех без опасных веществ считают мягче. Реестр и класс опасности задаёт 116-ФЗ, конструкцию считают по СП 542.

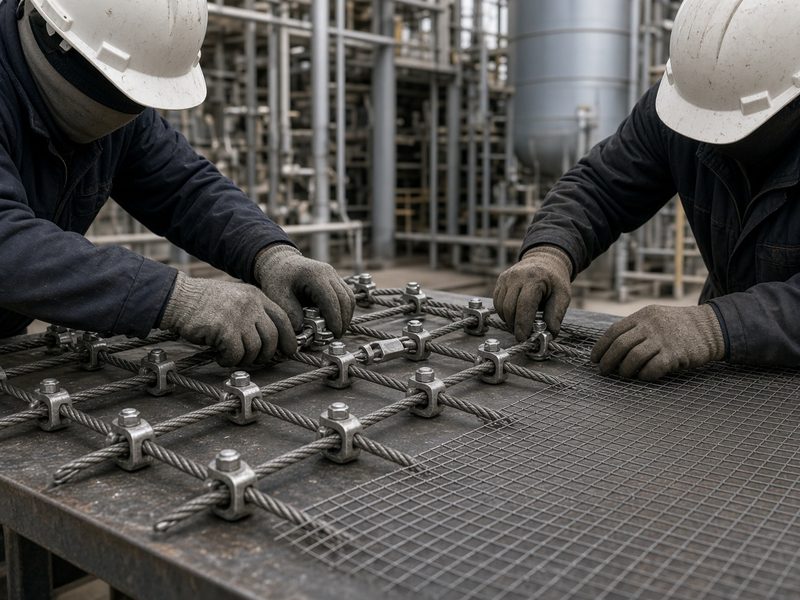

Можно ли варить каркас на площадке?
На площадке с парами сварку не ведут. Узлы приходят готовыми, их собирают зажимами и болтами. Сварку выносят в мастерскую вне зоны. Искра у паров ломает наряд и режим объекта.
Какое полотно ставят на химии?
Берут металл, сетку двойного кручения или полимер, если паспорт партии по ГОСТ Р 56027 не относит материал к горючим легковозгораемым. Класс в наряд пишет служба площадки. Крупная тросовая ячейка без слоя 40×40 мм мелкий аппарат не держит.
Кто назначает уровень защиты?
Уровень назначает эксплуатирующая организация или заказчик в задании на проектирование. Подрядчик его за площадку не выбирает. По таблице 6.2 СП 542 четвёртый уровень закрывает малый аппарат, третий добавляет лёгкий, второй — средний, первый — средний с осколками.
Это то же самое, что защита НПЗ?
Нет. НПЗ считают как объект топливно-энергетического комплекса: установки, парк, налив и питание приборов. Опасный производственный объект — это реестр по 116-ФЗ и химия, где решают негорючесть, наряд и осколки у агрегата. Контуры разные, страницы тоже разные.
Защита ОПО — это про опоры линий?
Нет. ОПО — опасный производственный объект: реактор, насосная, склад опасного вещества. Опоры линий электропередачи и мачты связи — другая задача, и эту статью под неё не пишем. Поиск иногда подставляет слово «опоры» вместо «ОПО».
Что требует указ 604 от собственника?
Указ Президента от 24 августа 2026 года № 604 не назначает сетку и уровень. Промышленность и потенциально опасные объекты в нём названы. За непринятие мер, в том числе против беспилотных воздушных судов, возможно временное управление имуществом. Меру выбирает собственник, проект делают по СП 542. Текст указа — на странице указа 604.
Источники
- Минстрой России, карточка СП 542.1325800.2024: свод введён приказом от 25 декабря 2024 года № 910/пр и действует с 26 января 2025 года. Отсюда уровни, независимый каркас, зазор с учётом прогиба, пожарный проезд и журнал состояния.
- Указ Президента от 24 августа 2026 года № 604, опубликование 0001202608240009: промышленность и потенциально опасные объекты входят в перечень, указ конкретную сетку и уровень не назначает.
- Федеральный закон от 21 июля 1997 года № 116-ФЗ: что считают опасным производственным объектом и какие обязанности лежат на эксплуатирующей организации.
- Строй Альянс, защитные ограждающие конструкции, 19 октября 2026: вилка большинства расчётов 6 500–16 000 ₽ за м² сетки, мелкий узел до 25 000 ₽, проект отдельно от 370 ₽.
- Карточка склада ГСМ 4-го уровня, просмотрена 19 октября 2026: 6 200 ₽ за м² площади объекта, из них проект 500 ₽ и монтаж 5 700 ₽. Это метр пятна склада, не метр полотна над реактором.
Дальше по теме: химия и опасные производства, экраны и защита от осколков, сколько стоит антидроновая защита.
