Built-to-suit производство: корпус под технологию завода

Built-to-suit производство — это корпус, который строят под технологию конкретного завода, а не подгоняют линию под чужой склад. Заказ берут собственники производства в Москве и Московской области, когда готовое помещение не принимает станок, кран и выделенную мощность. В марте 2026 года стройка корпуса формата лёгкого производства в Центральной России стоила 74 000 ₽ за 1 м² без НДС, без земли и без внешних сетей.

Автор — Еркаев Сергей Владимирович, инженер по техническому надзору ООО «Строй-Альянс», ИНН 7704529749, член СРО, рег. № С-306-7704529749. Опубликовано . Позвонить

Built-to-suit производство: корпус завода с воротами в уровень двора и доком для фуры
Корпус под завод: ворота в уровень двора для своей техники и отдельный док для фуры. На кровле — выбросы вентиляции цеха.

Как строят корпус под технологию завода

Корпус под технологию завода идёт от схемы станков к участку, проекту, каркасу, полу и сдаче здания. Линию оборудования в этот путь не включают: её ставит поставщик станков после того, как корпус принят до точек подключения. Рядом по смыслу лежит девелопмент промышленных объектов — там общий путь цеха, здесь только стройка под уже названную технологию одного завода.

1. Технологическое задание завода

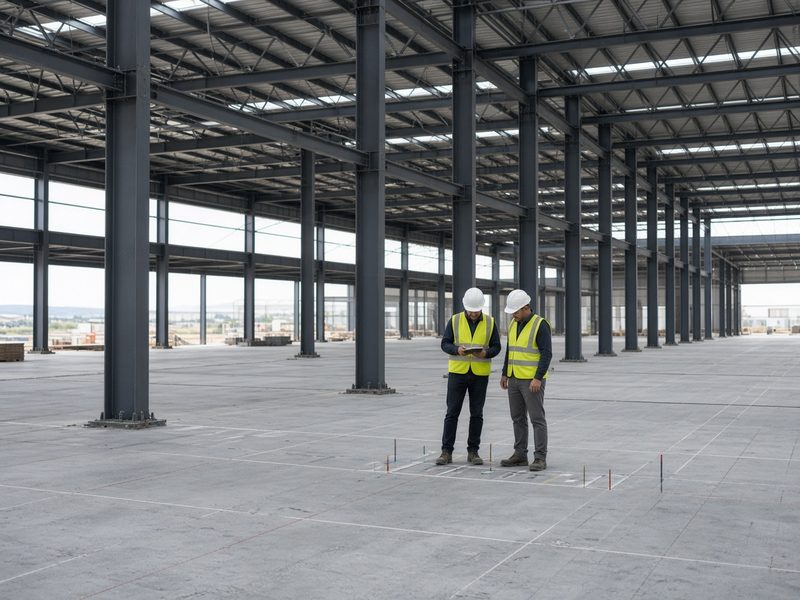

Инженеры размечают на полу цеха места станков между колоннами
На полу отмечают габарит станков и проезд. Колонна, которая попадает в этот проезд, ломает линию ещё до монтажа.

Технологическое задание отвечает, какие машины стоят в цехе, куда входит сырьё и куда выходит готовое. Его пишет технолог завода, а не архитектор склада. В задании живут габарит каждой машины, вес на опору, зона обслуживания, проезд погрузчика и точки, куда должны прийти электричество, сжатый воздух и вытяжка.

Решение ломается на лапе самого тяжёлого станка. Одна цифра «нагрузка на пол по всему цеху» не описывает пресс: он давит в точку и передаёт вибрацию в плиту. Под такую машину делают отдельный фундамент и отрезают его швом от пола, иначе дрожь уходит в колонны. Так требуют основания по СП 22.13330.2016 и сама технология, а не «запас на всякий случай».

2. Участок и выделенная мощность

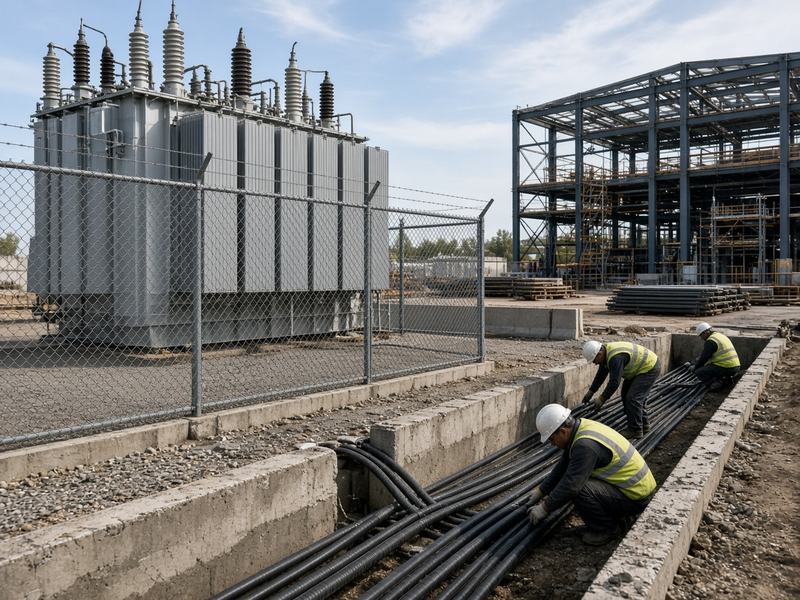

Подстанция и кабельный лоток у каркаса производственного корпуса
Подстанция и кабели к корпусу. Киловатты для станков выделяет сетевая компания отдельным договором, не подрядчик каркаса.

Участок проверяют до котлована: пятно корпуса, разворот фуры, место под подстанцию и, если процесс даёт стоки, площадку очистных. Мощность в киловаттах называет технолог. Договор на технологическое присоединение к сети живёт отдельно от договора на здание.

Корпус можно собрать и не включить станки, если киловатты не выделены к моменту пуска. Кабель в лотке вдоль стены этот разрыв не закрывает. Вводная ячейка должна стоять в тех осях, которые технолог указал у линии. Иначе щит вешают в проезд и перекрывают тележку со станком.

3. Шаг колонн и высота до ферм

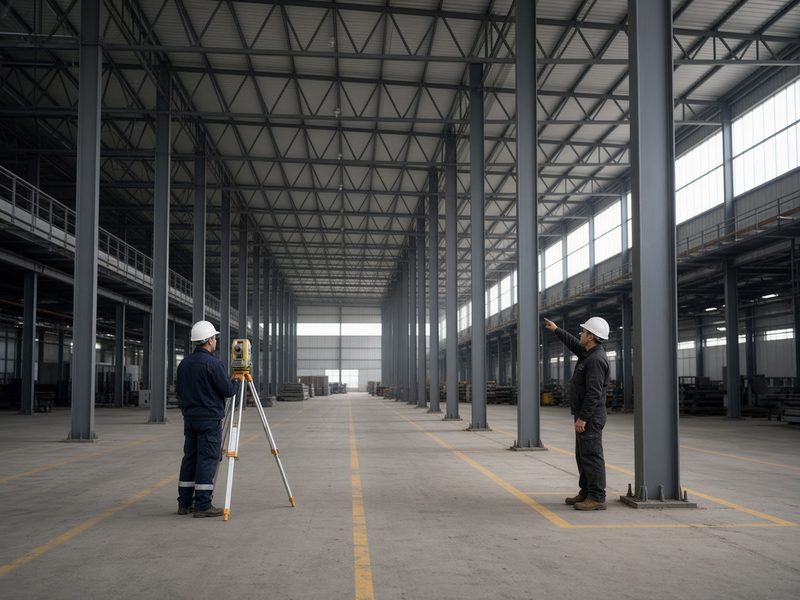

Геодезист измеряет высоту до ферм в сетке колонн цеха
Высоту берут до низа фермы. В этот зазор должны войти станок, крюк крана и запас на строповку.

Шаг колонн берут из сетки станков и проездов, а не из пролёта, который удобен складу. СП 56.13330.2021 «Производственные здания» ставит планировку корпуса в зависимость от технологии. Высоту меряют до низа фермы: в зазор входят станок в рабочем положении, крюк и строп.

Колонна в оси проезда режет маршрут погрузчика навсегда. Перенести её после заливки стакана нельзя без нового расчёта каркаса. Если крюк не доходит до станка из‑за колонны у стены, линию двигают уже по готовому полу — и швы пола оказываются под лапой машины.

4. Проект и экспертиза

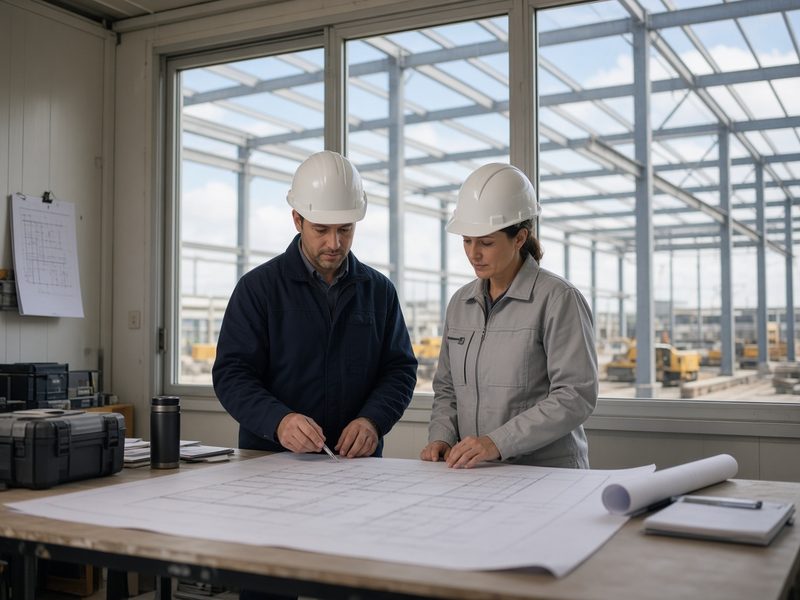

Инженеры сверяют чертёж сетки колонн с каркасом цеха за окном
Сетку колонн сверяют с каркасом до того, как металл уйдёт в изготовление.

Проект собирают по постановлению Правительства РФ от 16.02.2008 № 87. Для производства в составе документации есть раздел технологических решений, и от него зависят архитектура, конструкции и инженерия. До котлована ту же экономику смотрят в ТЭО строительного проекта: хватает ли участка и мощности на эту линию.

Если пролёт цеха больше 100 м, здание становится уникальным по статье 48.1 Градостроительного кодекса, и экспертиза идёт по правилам для уникальных объектов. Технологический раздел, который дорисовали после уже посчитанного каркаса, ломает узлы: ферму считают заново, а не «поджимают» под станок.

5. Каркас, кран-балка и вода с кровли

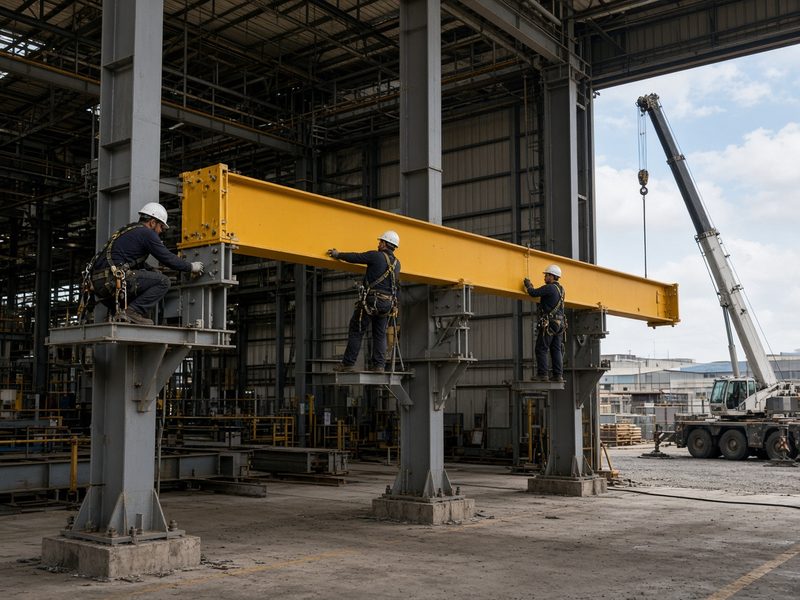

Монтажники ставят подкрановую балку на консоли колонн цеха
Подкрановую балку ставят на консоли, которые заложены в колонну сразу. Колонна без консоли эту балку не примет.

Каркас поднимают вместе с консолями под кран, если кран назван в задании. Нагрузку от крана считают отдельно от нагрузки на пол: это разные случаи по СП 20.13330.2016. Поставить балку «потом» на колонну без консоли не выйдет — сечение и закладные другие.

Вода с кровли не должна литься на рампу. Ендова и выпуск у ворот зимой превращают пандус в лёд, и фура не встаёт к доку. Выпуск уводят от проёма, а не «за угол, где короче труба». Кран без подкранового пути в первом комплекте чертежей КМ — разрыв между фразой «нагрузку заложили» и тем, что крюк по цеху не ездит.

6. Пол и точки подключения станков

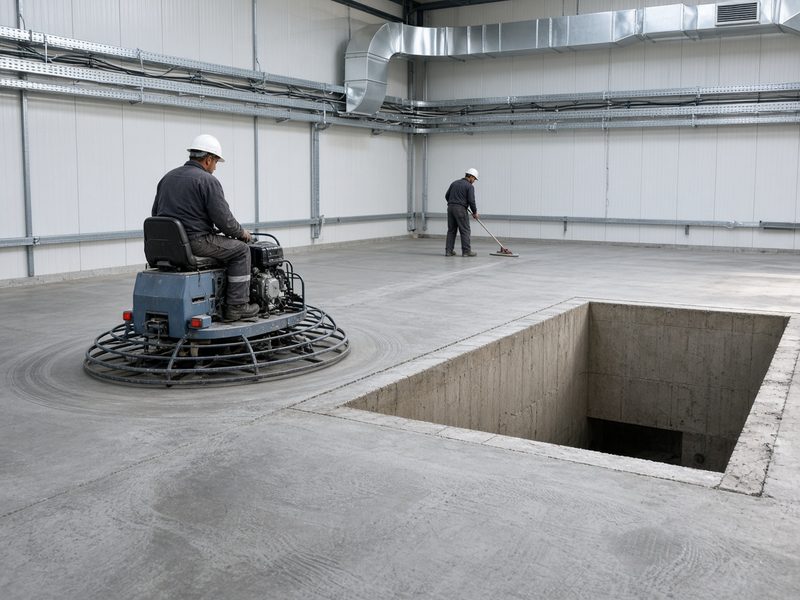

Затирка пола цеха рядом с отдельным приямком под фундамент станка
Пол затирают отдельно от приямка под станок. Шов между ними не даёт вибрации уйти в плиту.

Пол затирают под ту ровность, которую просят тележка и станок. Швы раскладывают мимо лап оборудования. Сжатый воздух, силовые шкафы и вытяжка выходят в точки, которые технолог поставил у каждой машины.

Общая вентиляция склада не забирает аэрозоль от сварки и смазочно-охлаждающей жидкости. Для этого в задании нужен местный отсос. Иначе корпус сдают, а санитарный режим цеха не закрывается. На пищевом процессе сырьё и готовый продукт не делят один коридор: грязная и чистая зоны расходятся стеной, а не разметкой на полу.

7. Сдача корпуса без пуска линии

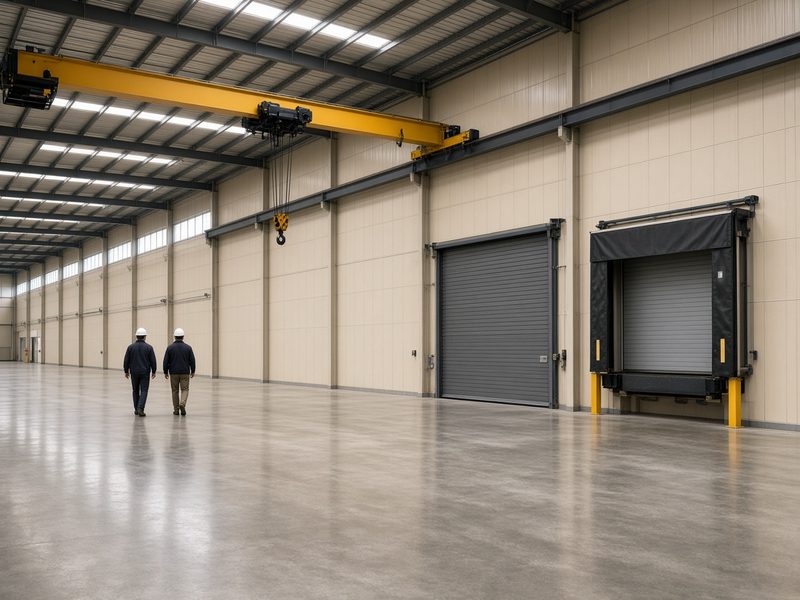

Пустой цех с краном, воротами в уровень пола и доком перед сдачей
Корпус сдают пустым: кран на месте, ворота в уровень пола и док рядом. Станков в объёме сдачи здания нет.

Сдают здание: конструкции, инженерию до точек подключения и исполнительную документацию по приказу Минстроя России от 16.05.2023 № 344/пр. Дальше идёт ввод объекта в эксплуатацию. Пуск линии, наладка станков и первая деталь — работа поставщика оборудования.

Разрешение на ввод подтверждает, что здание можно эксплуатировать. Оно не подтверждает, что пресс вышел на режим. Приёмку корпуса и пусконаладку линии фиксируют разными актами, иначе спор о простое станка вешают на подрядчика стен.

Сколько стоит built-to-suit производство в 2026 году

Стройка корпуса формата лёгкого производства в марте 2026 года стоила 74 000 ₽ за 1 м² без НДС. В цифру входят работы и материалы такого корпуса. Земли, внешних сетей, мостового крана, фундамента под пресс и самой линии в ней нет. Это опрос генподрядчиков NF Group по Центральному федеральному округу: доля бытовых помещений в методике — 15% площади. Тот же формат разобран на странице девелопмент light industrial, здесь он служит оболочкой завода под конкретную технологию.

Цены для заказчика на 2 октября 2026. Стройку и цену продажи готового корпуса не складывают.
Что этоЦенаОткуда цифра и дата
Стройка корпуса лёгкого производства, работы и материалы, без земли и без внешних сетей74 000 ₽/м² без НДСNF Group, опрос генподрядчиков, март 2026, ЦФО, доля бытовых помещений 15%
Стройка сухого склада класса А для сравнения, тот же опрос, объект 40 000 м², доля бытовых помещений 5%67 600 ₽/м² без НДСNF Group, март 2026, ЦФО, без земли и без внешних сетей
Запрашиваемая цена продажи готового одноэтажного корпуса126 679 ₽/м² без НДСNF Group, I квартал 2026, Московская область и Новая Москва

Сухой склад в том же опросе дешевле корпуса с производственной долей: 67 600 ₽ против 74 000 ₽ за 1 м². Разница — бытовые помещения и более плотная инженерия, а не «наценка за слово завод». Партнёр NF Group Константин Фомиченко 31 марта 2026 года сказал, что снижение стоимости строительства носит временный характер и может остановиться, когда рынок снова оживёт. Ждать, что метр сам подешевеет к котловану, не стоит.

Цена продажи готового одноэтажного корпуса — 126 679 ₽/м² без НДС. В неё сидят земля и доход того, кто построил здание на продажу. К 74 000 ₽ за стройку эту цифру не прибавляют: это ответ на другой вопрос, купить готовое или строить своё.

Расчёт корпуса на 5 000 м²

Цех 5 000 м² × 74 000 ₽ = 370 000 000 ₽ без НДС. В сумму входит стройка корпуса без земли и без внешних сетей. Кран, фундамент под пресс, подстанция за забором и станки в эти 370 000 000 ₽ не входят. Для тех же 5 000 м² запрашиваемая цена продажи готового корпуса 126 679 ₽/м² даёт 633 395 000 ₽ без НДС — это уже цена здания на рынке, не смета подрядчика.

Калькулятор повторяет ту же арифметику и не заменяет смету по проекту.

Что берёт Строй Альянс

Мы берём генеральный подряд корпуса по технологическому заданию завода и ведение объекта от поручения до ввода. Если в договоре есть металл, в работу входит монтаж металлоконструкций. Строительство такого здания описано в разделе строительство заводов. По приказу Минстроя от 02.06.2020 № 297/пр норматив на функции технического заказчика начинается от 2,10% для смет до 200 млн ₽ и снижается до 1,07% для смет 5–6 млрд ₽. Когда договор уже на само здание, этот процент к цене метра сверху не ставим.

Мы не становимся арендодателем, который финансирует корпус и сдаёт его заводу в аренду. Станки, прессы и пусконаладку линии не поставляем. Жилой комплекс «СберСити» в Рублёво-Архангельском, реконструкция на Большой Никитской, 17с1, и на Мясницкой, 13, стр. 2 — это фасады, остекление, кровля и внутренние работы, не завод. На промышленной площадке Танеко в Нижнекамске мы генподрядчик защитных конструкций.

Допуск СРО, рег. № С-306-7704529749, третий уровень: договоры подряда до 3 млрд ₽. Работаем по 44-ФЗ, 223-ФЗ и с коммерческими заказчиками, безналичный расчёт с НДС. Офис: Московская область, г. Красногорск, Ильинское шоссе, д. 1А, БЦ «Красногорск Плаза». Телефон +7 (929) 529-65-77, почта com@stroyalliance.com. Предварительный расчёт — за 1 час после заявки.

Вопросы

Что такое built-to-suit производство?

Это корпус, который проектируют и строят под технологию одного завода. Готовый чужой склад для этого не перекраивают: шаг колонн, высота до ферм, кран и киловатты задаёт линия, а не объявление об аренде.

Сколько стоит квадратный метр такого корпуса в 2026 году?

74 000 ₽ за 1 м² без НДС — стройка корпуса лёгкого производства в марте 2026 года, без земли и без внешних сетей. На 5 000 м² это 370 000 000 ₽. Кран, пресс и подстанция в эту ставку не входят.

Чем корпус под завод отличается от сухого склада?

В том же опросе марта 2026 года сухой склад класса А стоит 67 600 ₽/м², а корпус с долей бытовых помещений 15% — 74 000 ₽/м². У завода другие проезды, пол под станок и точки инженерии у машин. Если нужен только хранение, смотрите девелопмент складов и логистики.

Кто ставит станки и запускает линию?

Поставщик оборудования. Подрядчик корпуса доводит инженерию до точек, которые назвал технолог, и сдаёт здание. Пуск пресса и первая деталь в акт приёмки стен не входят.

Нужно ли закладывать мостовой кран сразу?

Да, если кран есть в технологии. Консоли и подкрановый путь входят в первый комплект каркаса. Колонна без консоли балку потом не примет, даже если «нагрузку на будущее» кто-то написал в пояснительной записке.

Что входит в 74 000 ₽ за квадратный метр?

Работы и материалы корпуса лёгкого производства по опросу генподрядчиков, без НДС. Земли, внешних сетей, крана, отдельного фундамента под пресс и станков в ставке нет. Итог по участку даёт смета, не эта строка.

Можно ли купить готовый корпус вместо стройки?

Можно, если сетка колонн и высота чужого здания принимают линию. Запрашиваемая цена продажи одноэтажного корпуса в I квартале 2026 года — 126 679 ₽/м² без НДС. Это другая цифра, чем 74 000 ₽ за стройку: в продаже сидят земля и доход продавца.

Кто ведёт разрешение и ввод?

Тот, кому поручено ведение объекта. Разрешение на строительство и ввод относятся к зданию. Они не заменяют наладку линии и не появляются сами из договора на металл.

Источники
