Какие роли есть в складском проекте
Инвестор покупает результат: участок становится складом с разрешением на ввод, полом под стеллажи и двором, где фура разворачивается. По дороге роли делятся, потому что закон делит их.
Технический заказчик по пункту 22 статьи 1 Градостроительного кодекса ведёт по поручению застройщика изыскания, проектирование, договоры и приёмку. Лицо, осуществляющее строительство, по статье 52 того же кодекса организует площадку и отвечает за работы. На одном объекте эти роли живут в разных договорах.
Управление за вознаграждение — третья роль. Инвестор оставляет себе землю, кредит и собственность. Управляющий собирает команду и отчитывается по бюджету. Свои деньги в проект он не кладёт. ООО «Строй-Альянс» берёт эту роль со стороны стройки. Ставка — от 5% стоимости проекта.
Продажу складских блоков, поиск арендатора и кредитный договор с банком компания не ведёт. Кредит подписывает инвестор. Стеллажи и сортировку ставят поставщики оборудования, когда пол и каркас уже сданы.

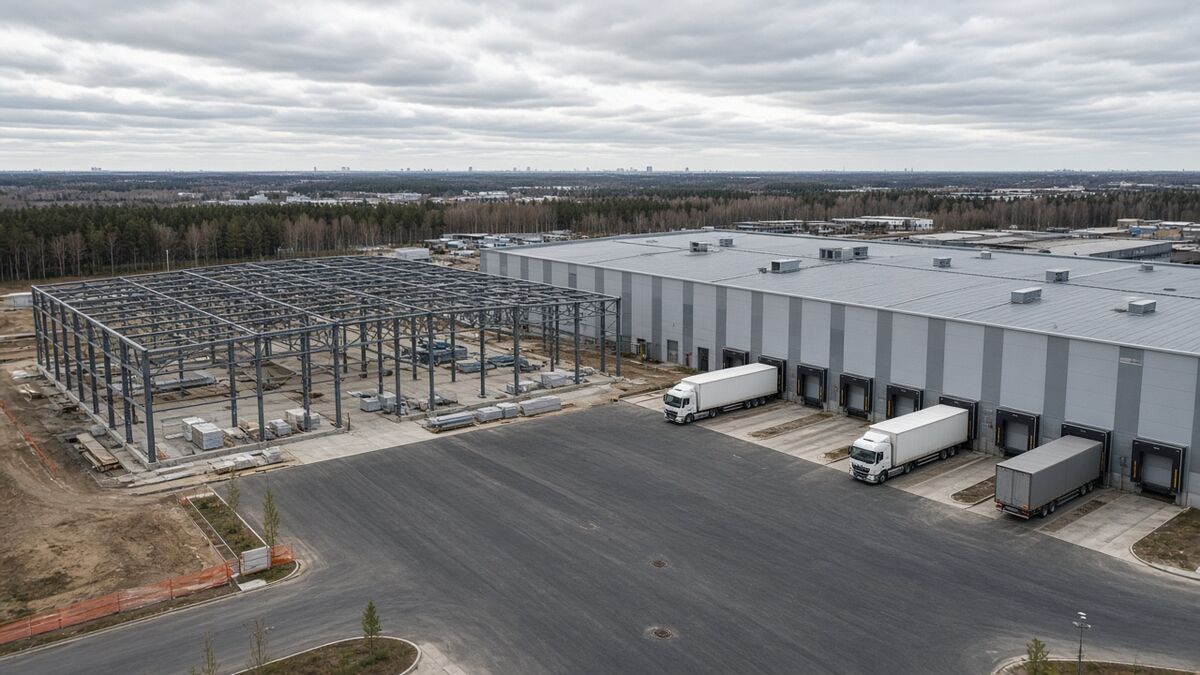

Как проходит девелопмент складов и логистики
Ниже порядок, в котором решения принимают на складе для одного владельца или для арендатора, под которого корпус строят заранее. Жилой дом с продажей квартир идёт другим путём: там появляются счета дольщиков. У склада их нет.
1. Участок

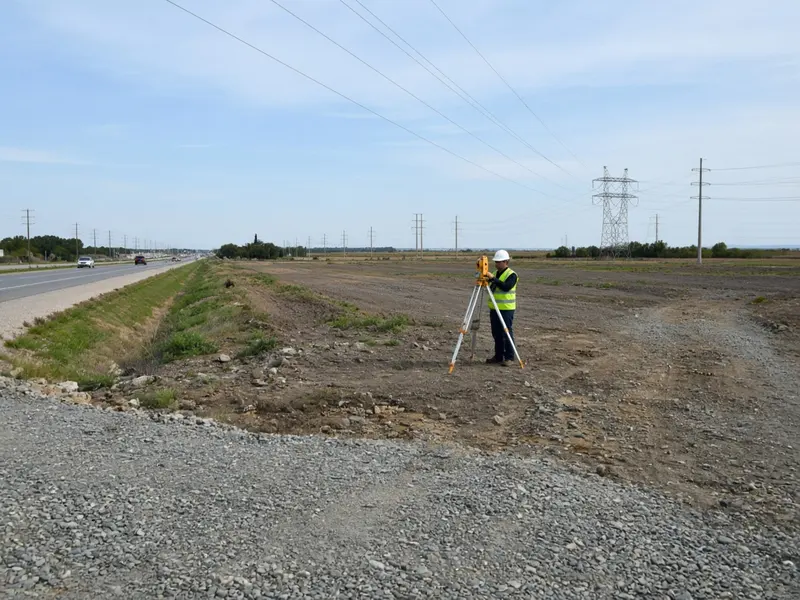

Сначала смотрят, кому принадлежит земля, какая аренда, какие обременения и можно ли на этом месте поставить склад. Градостроительный план показывает пределы. Если разрешённое использование не про склад, смена вида и плата городу становятся строкой бюджета раньше котлована.
Для логистики участок проверяют ещё и фурой. Нужны выезд на дорогу, радиус разворота, карманы ожидания и раздельные потоки легковых и грузовиков. Мощность электроснабжения и ливнёвка с большой кровли часто решают площадку сильнее, чем цена сотки. Если фура не разворачивается, красивый генплан не спасает ввод.
2. Продукт: под арендатора или в рынок
До чертежей фиксируют, для кого корпус. Склад под конкретного арендатора строят по его высоте, числу доков и температурному режиму. Корпус «в рынок» строят заранее и потом ищут арендатора. Это разные риски: в первом случае продукт задан договором, во втором пустующие метры остаются на инвесторе.

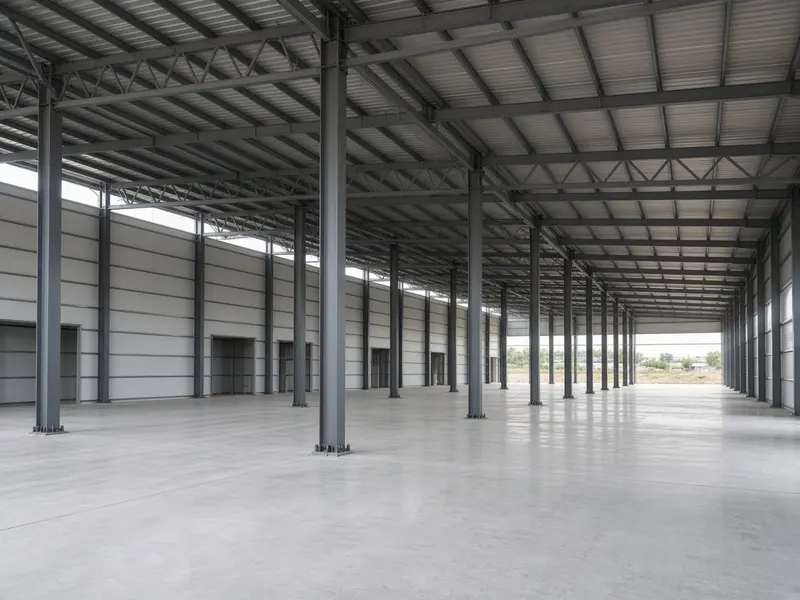

Внутри продукта две строительные полки, и их нельзя подменять. Капитальный склад класса А — высокий каркас, утеплённые стены и кровля, промышленный пол, доки, инженерия и пожарные отсеки. Быстровозводимый склад — лёгкий каркас и панели заводской готовности. Его берут при умеренной нагрузке на пол и простой доковой зоне. Тяжёлые стеллажи и поток в несколько ворот лёгкий контур не выдерживает.
По данным Commonwealth Partnership на 13 февраля 2026 года, в 2025 году 65% нового строительства складов классов А и В в России пришлось на объекты под конкретного заказчика. Егор Дорофеев, международный партнёр CMWP, сказал тогда: «По итогам 2025 г. спрос на складскую недвижимость РФ сократился на 45% по сравнению с ажиотажным 2024 г.» Средняя площадь сделки по стране составила 17 тыс. м², на 23% меньше, чем годом ранее.

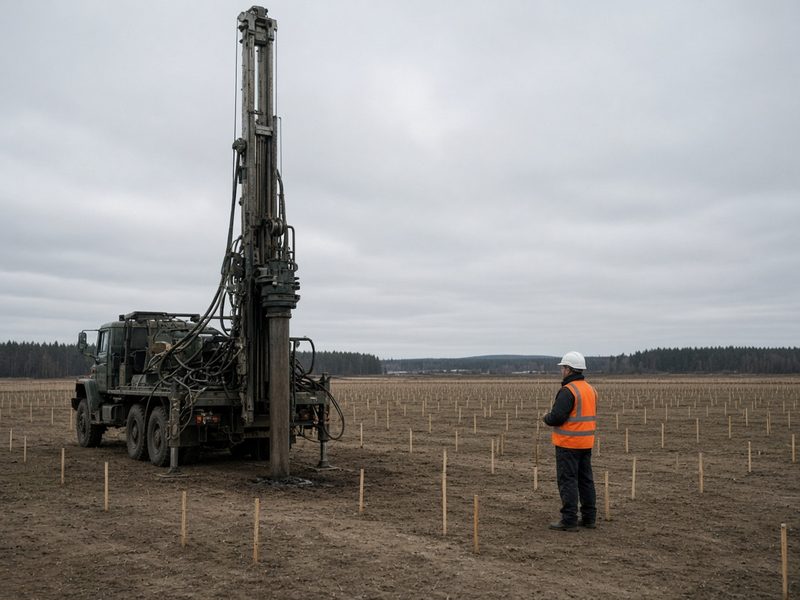

3. Изыскания и технические условия
Геология и геодезия говорят, какой фундамент выдержит колонны и пол под стеллажи. Основания считают по СП 22.13330.2016, земляные работы — по СП 45.13330.2017. Технические условия на электричество, воду и канализацию говорят, сколько стоит присоединение. На складе узкое место чаще всего мощность, а не вода.
Ливнёвка с кровли большой площади не должна топить доки и проезды. Эту строку закладывают в генплан вместе с двором, а не после того, как панели уже стоят.
4. Проект и экспертиза
Состав проектной документации задаёт постановление Правительства РФ от 16.02.2008 № 87. Складские здания проектируют по СП 56.13330.2021 «Производственные здания»: он распространяется и на склады (класс Ф5.2). Если рядом производственный корпус, к нему применяют тот же свод. Каркас — СП 16.13330.2017, нагрузки, включая снег на большой кровле, — СП 20.13330.2016. Несущие и ограждающие конструкции принимают по СП 70.13330.2012.

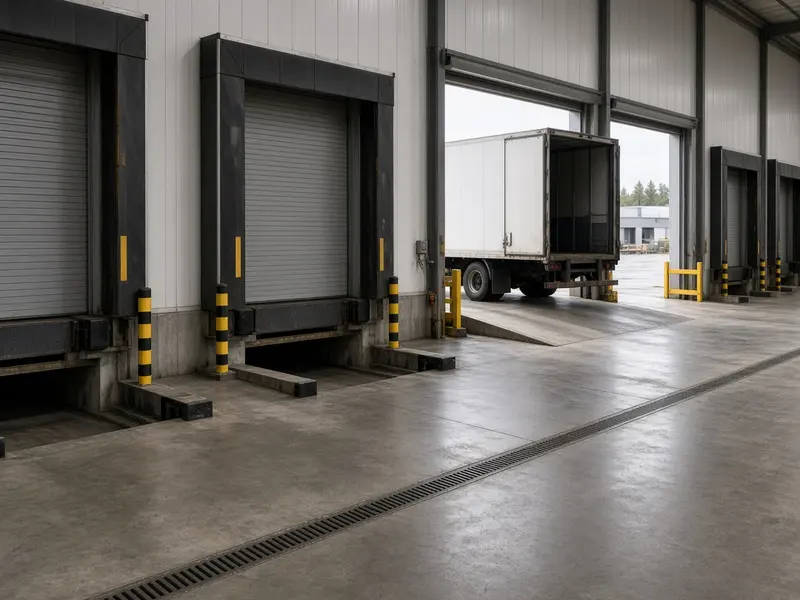

Пол проектируют под стеллажи и погрузчики: ровность потом решает скорость комплектации. Док — отдельный узел: ворота, герметизатор, платформа, отбойник и ливнеотвод у пандуса. Пожарные отсеки режут объём по проекту. Сигнализацию и тушение монтируют по СП 484.1311500.2020 и СП 485.1311500.2020. Безопасность здания — Федеральный закон № 384-ФЗ, пожарная безопасность — Федеральный закон № 123-ФЗ.
Если пролёт больше 100 м, объект попадает в уникальные по статье 48.1 Градостроительного кодекса. Замечание экспертизы возвращает комплект на доработку. Пока оно открыто, разрешение на строительство не появляется.
5. Разрешение на строительство
Капитальный склад без разрешения на строительство не начинают, кроме случаев, которые кодекс прямо вывел из правила. Какие документы собрать именно на склад — в материале о разрешении на строительство склада. Дата разрешения — точка, после которой банк и подрядчики считают площадку открытой. Календарный срок в месяцах здесь не ставим: его пишет график конкретного проекта.
6. Деньги
Склад для себя или под арендатора инвестор оплачивает своими средствами или кредитом. Деньги покупателей квартир и счета эскроу к этому пути не относятся. Как устроен тот, жилищный, путь, разобрано в материале о девелопменте недвижимости.
Совет директоров Банка России 11 сентября 2026 года сохранил ключевую ставку на уровне 14,00% годовых. В базовом сценарии регулятор ждёт инфляцию 6,0–7,0% по итогам 2026 года. Ключевая ставка — не ставка кредита на конкретный склад. Она показывает, сколько стоит деньги в стране, пока корпус ещё не приносит аренду.

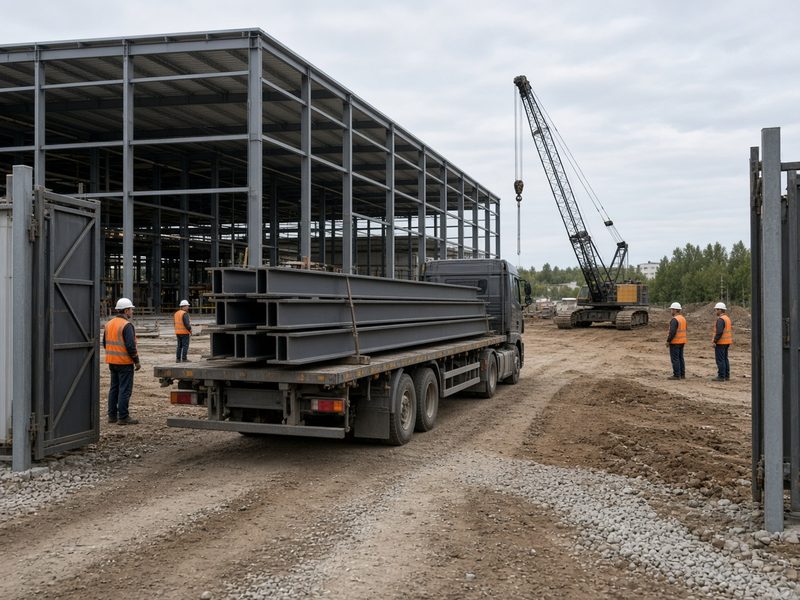

7. Стройка
Организацию площадки ведут по СП 48.13330.2019. Порядок на складе такой: подготовка территории, фундаменты, каркас, ограждающие панели и кровля, полы и доки, инженерия и пожарные системы, проезды и благоустройство. Геодезист держит оси колонн и отметки пола до того, как приедет поставщик стеллажей.
Проезды и ливнёвку имеет смысл готовить параллельно с каркасом. Иначе после сдачи корпуса двор месяцами стоит в грязи и ломает график ввода. Испытания пожарных систем проводят на пустой площади, до товара на стеллажах.
Монтаж металлоконструкций каркаса в нашем прайсе начинается от 18 000 ₽ за тонну. Тоннаж без проекта не умножаем: высота до низа ферм и шаг колонн меняют массу сильнее, чем одна ставка.

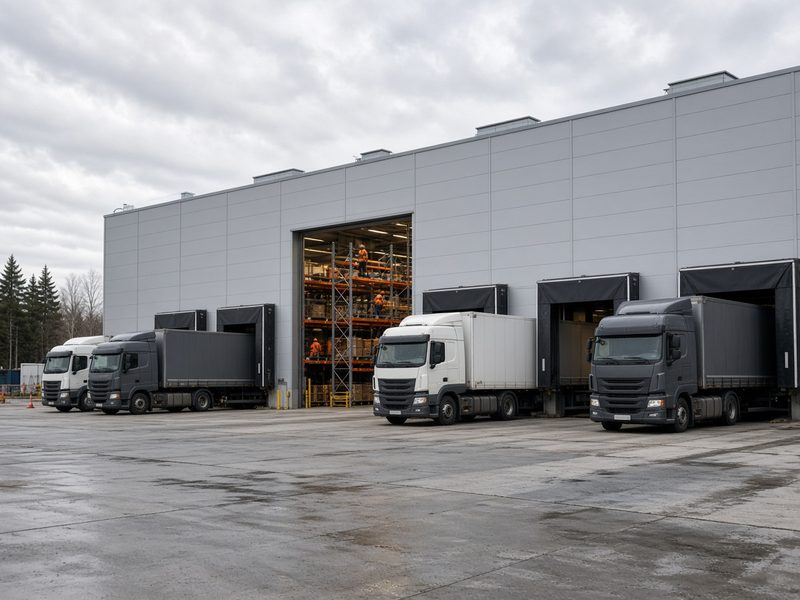

8. Ввод и передача оператору
Разрешение на ввод выдают, когда построенное соответствует проекту и разрешению на строительство. Исполнительную документацию сдают по приказу Минстроя России от 16.05.2023 № 344/пр. После ввода оператор завозит стеллажи, технику и товар. Этот монтаж в наш строительный договор не входит.
Срок гарантии на коммерческом объекте пишет договор подряда. Отдельную «квартирную» гарантию на склад не переносят. Если узел относится к критической инфраструктуре, пассивную защиту от беспилотников считают отдельно, на странице защиты складов.
Цена стройки и ставка аренды в 2026 году
В разговоре про «цену метра склада» смешивают стройку и аренду готового корпуса. Это разные измерения, и одно не подменяет другое.
| Что измеряли | Цифра | Откуда |
|---|---|---|
| Капитальный склад класса А, стройка | от 25 000 ₽/м² | прайс Строй Альянс, середина десятки предложений |
| Быстровозводимый склад, стройка | от 4 900 ₽/м² | тот же прайс |
| Монтаж металлоконструкций | от 18 000 ₽/т | тот же прайс |
В цену класса А обычно входят высокий каркас, утеплённые стены и кровля, промышленный пол, доки, инженерия и пожарные отсеки. В цену быстровозводимого — лёгкий каркас и панели. Земля, присоединение мощности, стеллажи и простой в этих «от» не сидят. Итог фиксирует смета после проекта. Состав холодного ангара и тёплого склада из металлоконструкций разобран в материале про строительство ангаров и складов.
Офисный метр 2026 года живёт в другой статье, о девелопменте коммерческой недвижимости. На склад его не переносим.
| Что измеряли | Цифра | Дата и источник |
|---|---|---|
| Ввод складов в России за первое полугодие | 2,7 млн м², минус 10% к прошлому году | 4 августа 2026, IBC Real Estate |
| Ввод за I квартал, качественные склады | 1,6 млн м², из них 1,2 млн м² (73%) под заказчика или для себя | 28 апреля 2026, Nikoliers |
| Ввод за 2025 год, классы А и В | 7,1 млн м², плюс 43% к 2024 году; общий фонд 66 млн м² | 13 февраля 2026, CMWP |
| Аренда существующих сухих складов класса А | 9 500 ₽/м² в год, Москва и область | 4 августа 2026, IBC Real Estate |
| Та же аренда | 8 100 ₽/м² в год, Санкт-Петербург и область | 4 августа 2026, IBC Real Estate |
| Аренда классов А и В в регионах, без Москвы и Петербурга | 10 160 ₽/м² в год, минус 2% за квартал | I квартал 2026, Nikoliers |
Квартальную цифру Nikoliers нельзя прибавлять к полугодовой цифре IBC: это разные обзоры. Фонд 66 млн м² у CMWP на конец 2025 года и прогноз Nikoliers «рынок может достичь 63 млн м², если введут всё заявленное на 2026 год» тоже не складывают. Компании по-разному отбирают «качественный» фонд.
Диана Горская, директор департамента индустриально-складской недвижимости Nikoliers, 28 апреля 2026 года описала сдвиг так: спрос маркетплейсов и продуктовых сетей «сейчас постепенно замедляется после нескольких лет сверхвысокой активности», а приоритет смещается «с тотального наращивания объёмов в сторону оптимизации сети». В том же обзоре доля свободных площадей в регионах с учётом субаренды — 5,2%, или 1,2 млн м². IBC пишет, что ставки аренды снижаются уже несколько кварталов и до конца 2026 года снижение может продолжиться.
Расчёт на 10 000 м²
Берём 10 000 м² и умножаем опубликованные ставки. Это арифметика открытых цифр, не смета вашего участка.
| Что умножили | Ставка | На 10 000 м² |
|---|---|---|
| Стройка класса А | 25 000 ₽/м² | 250 000 000 ₽ |
| Стройка быстровозводимого склада | 4 900 ₽/м² | 49 000 000 ₽ |
| Годовая аренда по ставке существующих сухих складов класса А в Москве и области | 9 500 ₽/м² в год | 95 000 000 ₽ в год |
250 000 000 разделить на 95 000 000 — это 2,63 года такой аренды. Смысл деления узкий: столько годовых платежей по ставке уже существующих сухих складов класса А покрывают только стартовую стройку. Это не доходность. Земля, присоединение, налоги, простой, стеллажи и разница между ставкой старого корпуса и ставкой нового в 25 000 ₽/м² не входят. К лёгкому складу за 4 900 ₽/м² ставку аренды класса А не прикладываем: это другой продукт.
Сколько платит заказчик за ведение и за работы
Цена метра из таблицы стройки — ориентир бюджета. Наша цена для заказчика считается по роли в договоре.
| Роль | Ставка | На что умножать |
|---|---|---|
| Управление проектом за вознаграждение | от 5% | стоимость проекта |
| Технический заказчик | от 1,5% | сметная стоимость |
| Генподрядные услуги | от 3% | стоимость работ |
| Строительство склада класса А | от 25 000 ₽/м² | площадь корпуса |
| Быстровозводимый склад | от 4 900 ₽/м² | площадь корпуса |
Если разговор начинается от стройки класса А на 250 000 000 ₽, управление по ставке 5% даёт 12 500 000 ₽, а технический заказчик по ставке 1,5% даёт 3 750 000 ₽. Эти две строки складывают только когда в договорах обе роли и база одна. Генподрядные 3% к цене 25 000 ₽/м² сверху не прибавляем: эта цена уже описывает стройку, а 3% берут, когда договор — именно услуги генподряда, от стоимости работ.
Приказ Минстроя России от 02.06.2020 № 297/пр задаёт нормативы затрат на функции технического заказчика: от 2,10% при смете до 200 млн ₽ до 1,07% при смете 5–6 млрд ₽. Наша стартовая ставка 1,5% лежит между этими крайними значениями методики. Промежуточный процент для конкретной сметы приказ в этой фразе не публикует, поэтому мы его не выдумываем. Итог фиксируем после разбора проекта. Предварительный расчёт готовим за 1 час после заявки, точную смету — после обмера и проекта.
Посчитайте свой метраж на тех же ставках. Калькулятор повторяет таблицу и не заменяет смету.
Что делает с бюджетом ставка 14%
Короткий пример на той же стройке в 250 000 000 ₽. Если вся сумма год лежит по ключевой ставке 14%, проценты составят 35 000 000 ₽. Это иллюстрация ключевой ставки, не график банка и не ставка кредита на склад. Живой кредит сидит иначе: банк смотрит на арендатора, залог и покрытие. Пример нужен, чтобы задержка ввода была видна деньгами, а не только словами «срок сдвинулся».
Что берёт Строй Альянс на таком проекте
Мы строительная компания. На складе и логистическом комплексе ведём генподряд или пакеты: фундаменты, монтаж металлоконструкций, ограждающие панели, кровлю, полы, доки, инженерию, проезды. Отдельно берём технического заказчика и генподряд.
Допуск СРО третьего уровня позволяет подписывать договоры подряда до 3 млрд ₽, в том числе на особо опасных объектах. Дороже этого порога текущий допуск договор не закроет. Работаем по 44-ФЗ, 223-ФЗ и с коммерческими заказчиками, безналичный расчёт с НДС. Основной регион — Москва и Московская область, выезд по России.
Свои деньги в обмен на долю в складе не вкладываем. Отдел продаж площадей не держим. Стеллажи, конвейеры и автопарк не монтируем: готовим здание под тех, кто это делает. Промышленный опыт компании на площадке — генподряд защитных конструкций на Танеко в Нижнекамске. Это не построенный нами склад, и чужие логистические парки мы себе не приписываем. На жилом ЖК «СберСити» мы субподрядчик фасадов, кровли и ливнёвки, не девелопер жилья.
Офис: Московская область, г. Красногорск, Ильинское шоссе, д. 1А, БЦ «Красногорск Плаза». Телефон +7 (929) 529-65-77, почта com@stroyalliance.com. Часы для звонка — рабочий день.
Вопросы
Что такое девелопмент складов и логистики?
Это путь от права на участок до корпуса, который принимает фуры: проверка земли, продукт, изыскания, проект, разрешение, стройка, ввод и передача оператору. Продажа квартир и счета дольщиков к складу одного владельца не относятся.
Сколько стоит построить склад класса А?
Стартовая цена капитального склада класса А — от 25 000 ₽/м², быстровозводимого склада — от 4 900 ₽/м². Это середина рынка Москвы на 23 сентября 2026. На 10 000 м² получается 250 млн ₽ и 49 млн ₽. Итог даёт смета по проекту.
Почему аренда 9 500 ₽ и стройка 25 000 ₽ — не одна цифра?
9 500 ₽/м² в год — ставка аренды существующих сухих складов класса А в Москве и Московской области за первое полугодие 2026 года по IBC Real Estate. 25 000 ₽/м² — стартовая цена строительства. Их нельзя складывать. Деление одной на другую без оговорки тоже врёт: земля, простой и стеллажи в цене стройки не сидят.
С чего начинается складской проект?
С участка: кому принадлежит земля, можно ли на ней поставить склад, хватит ли мощности, развернётся ли фура и не попадает ли площадка в ограничение. Чертёж каркаса появляется после этой проверки.
Кто монтирует стеллажи и конвейеры?
Стеллажи и сортировку ставят профильные поставщики. Мы готовим пол, каркас и инженерию и сдаём корпус под их монтаж.
Чем управление за вознаграждение отличается от генподряда?
Управление — от 5% стоимости проекта, свои деньги мы не вкладываем. Технический заказчик — от 1,5% сметной стоимости. Генподрядные услуги — от 3% стоимости работ. Три процента не прибавляют сверху к цене 25 000 ₽/м², если эта цена уже описывает стройку целиком.
Берёт ли Строй Альянс долю в складе и продажу площадей?
Долю за свои деньги и продажу площадей не берём. Берём управление стройкой, функции технического заказчика и генподряд в пределах допуска до 3 млрд ₽.
Источники
- IBC Real Estate, 4 августа 2026: ввод 2,7 млн м² за первое полугодие и ставки аренды
- Nikoliers, 28 апреля 2026: ввод I квартала, комментарий Дианы Горской
- РГУД со ссылкой на CMWP, 13 февраля 2026: итог 2025 года и комментарий Егора Дорофеева
- Банк России, ключевая ставка 11 сентября 2026
- СП 56.13330.2021, СП 16.13330.2017, СП 20.13330.2016, СП 22.13330.2016, СП 45.13330.2017, СП 48.13330.2019, СП 70.13330.2012, СП 484.1311500.2020, СП 485.1311500.2020
- Градостроительный кодекс РФ, пункт 22 статьи 1, статьи 48.1 и 52; постановление Правительства РФ от 16.02.2008 № 87; приказы Минстроя России от 02.06.2020 № 297/пр и от 16.05.2023 № 344/пр; федеральные законы № 384-ФЗ и № 123-ФЗ
Дальше по теме: договор строительства склада и смета, строительство теплого склада, нулевой цикл до отметки 0.000, подбор участка под строительство, девелопмент технопарков, девелопмент логистических парков, built-to-suit склады, здание под конкретного заказчика, корпус под технологию завода, ТЭО строительного проекта, редевелопмент промышленных территорий, девелопмент light industrial, строительство складов, технический заказчик, генеральный подряд, монтаж металлоконструкций, защита склада от беспилотников, раздел «Строительство», строительство временного склада, этапы и нормы строительства склада, строительство холодного склада, цена склада под ключ за метр, участки для строительства склада, строительство капитального склада, о складе из сэндвич-панелей под ключ.
Предыдущая статья: девелопмент недвижимости под ключ. Все материалы — в блоге.
