Как идёт строительство промышленных зданий под ключ
Строительство промышленных зданий под ключ идёт в одном порядке: площадка и задание на линию, сетка колонн, проект с экспертизой, фундаменты, каркас с кровлей, пол с доком и ввод. Сетку колонн и нагрузку на пол фиксируют до заказа металла и до заливки плиты. Иначе кран, стеллаж и станок не встают в готовый пролёт.
1. Площадка и задание на линию

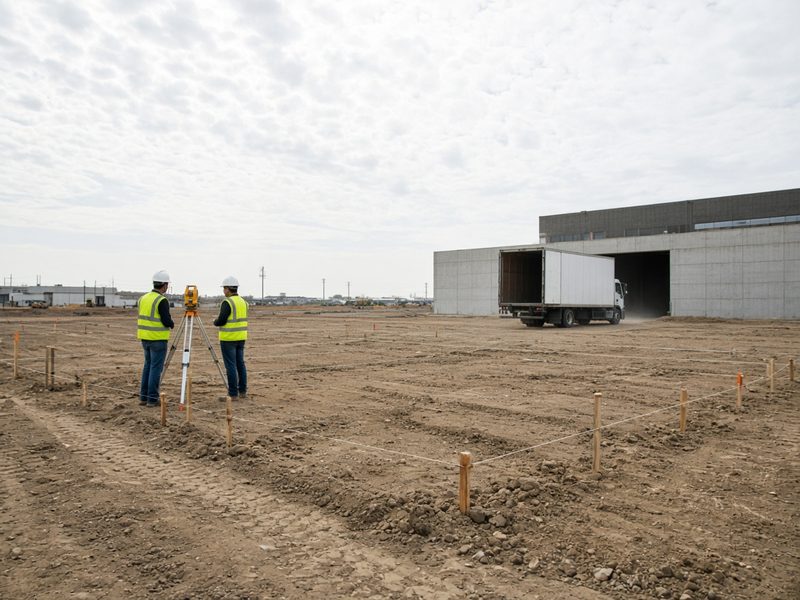

Площадку под промышленный корпус проверяют до котлована: скважины, въезд фуры, свободную мощность и пятно, куда встанет здание. Геодезист выносит оси, прораб смотрит, проедет ли фура задом к будущим воротам и хватит ли полосы под рампу. Основания считают по СП 22.13330.2016, земляные работы — по СП 45.13330.2017. Задание на линию в этот момент уже лежит на столе: какие станки, какая высота до крюка, сколько тонн на квадратный метр пола.
Высоту дока и радиус заднего хода фуры задают до плиты пола. Если пандус уже залит, а борт фуры не совпадает с порогом ворот, док остаётся декорацией: разгрузка идёт с земли, и весь смысл рампы пропадает. На тесной площадке это видно в первый выезд, а не после монтажа ворот.
2. Сетка колонн и кран

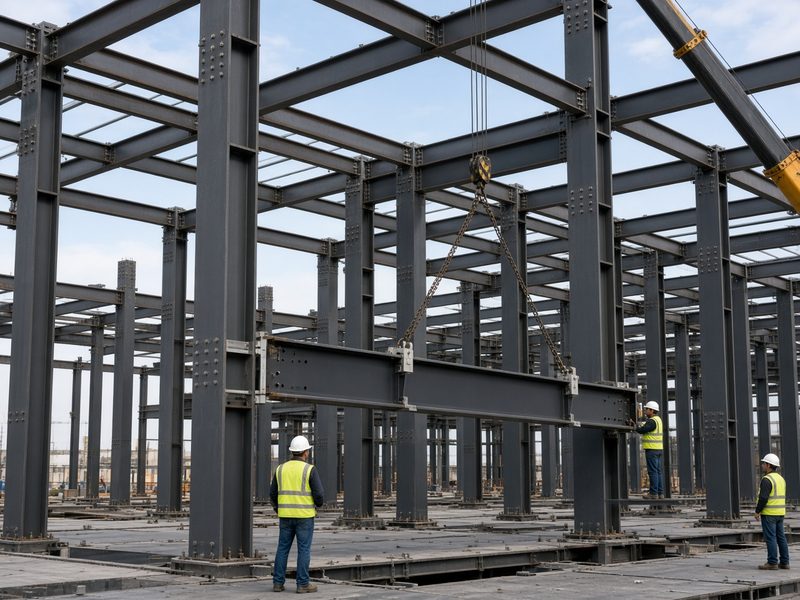

Сетку колонн фиксируют до заказа стеллажей и до чертежей пути крана. Шаг выбирают под линию и под проход техники, а не «как на соседнем складе». Стальной каркас считают по СП 16.13330.2017, нагрузки — по СП 20.13330.2016. Производственное здание в целом ведут по СП 56.13330.2021. Если внутри ещё и хранение, проезды и доки сверяют со СП 57.13330.2011, чтобы колонна не встала в створ стеллажа.
Колонна в проходе стеллажа или под путём крана ломает и хранение, и подъём. Подкрановую балку не вешают на колонну обычного сухого склада после монтажа: под кран нужен свой ряд балок и запас высоты до низа ферм. Этот запас измеряют до заказа ферм. Потом ферму не подрезают.
3. Проект и экспертиза
Проект собирают по заданию на технологию и сдают на экспертизу до разрешения на строительство. Состав разделов задаёт постановление Правительства РФ от 16.02.2008 № 87. В томе видны категория цеха, пролёты, нагрузка на пол и перечень станков, от которых считают мощность. Разрешение на стройку без этого тома не открывает котлован законно: оси на площадке должны совпасть с тем, что прошло экспертизу.
Категорию цеха по пожарной опасности берут из того, что реально стоит в зале. Окраска и растворители — не «тихая сборка». Если в томе категория ниже технологии, экспертиза возвращает раздел. Каркас, уже заказанный под чужой размер отсека, в пролёте не совпадает с нормами, и металл простаивает на площадке.
4. Фундаменты под колонны и под станки

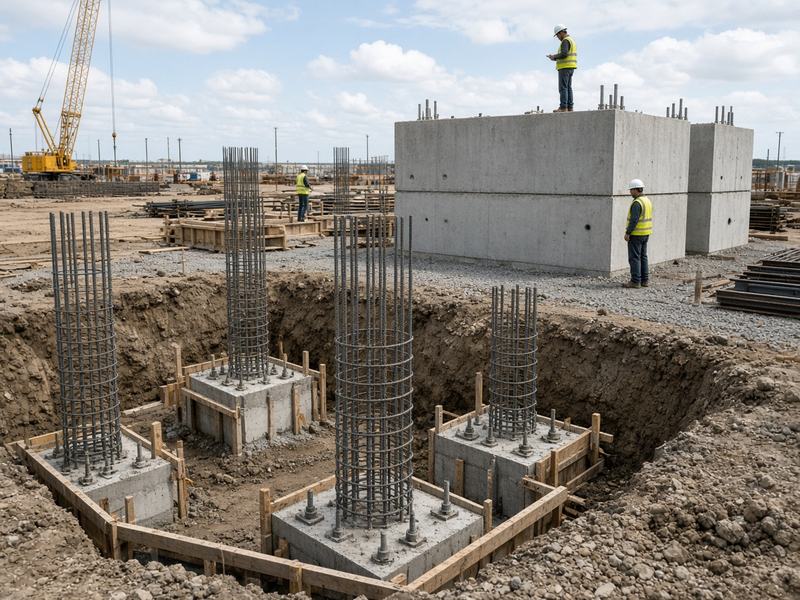

Фундамент колонны и фундамент станка — разные конструкции. Колонны сажают на свои основания, пресс и линия с динамикой получают отдельный массив. Тип основания выбирают по скважинам и по нагрузке, а не по картинке соседнего цеха. Пока анкеры не выверены, колонну не ставят: ушедший анкер потом не ловит базу колонны.
Общая плита без шва между колонной и станком передаёт вибрацию в каркас. Шов и отдельный фундамент под станок закладывают до заливки пола, а не прорезают в готовой плите. Прорезка останавливает монтаж линии и портит ровность, которую уже сдали.
5. Каркас, кровля и вода у рампы

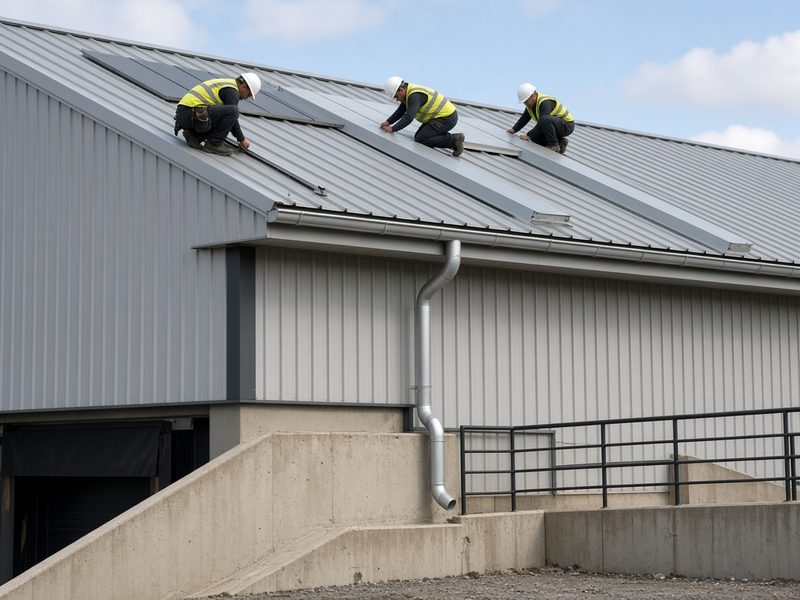

Каркас поднимают краном, узлы сдают по геометрии, кровлю закрывают до затяжных дождей. Кровли ведут по СП 17.13330.2017: уклоны, воронки и примыкания задают в проекте, а не на обрешётке в последний день. Стеновые панели ставят после того, как каркас принят по осям. Иначе панель закрывает кривую колонну, и ошибку видно уже изнутри, когда док и ворота не сходятся.
Воронку и выпуск воды не ставят над рампой дока. Зимой наледь садится на пандус, и фура не подъезжает бортом к воротам. Воду уводят вдоль стены, в сторону от полосы проезда. Это решение принимают на схеме кровли, пока металл ещё на чертеже.

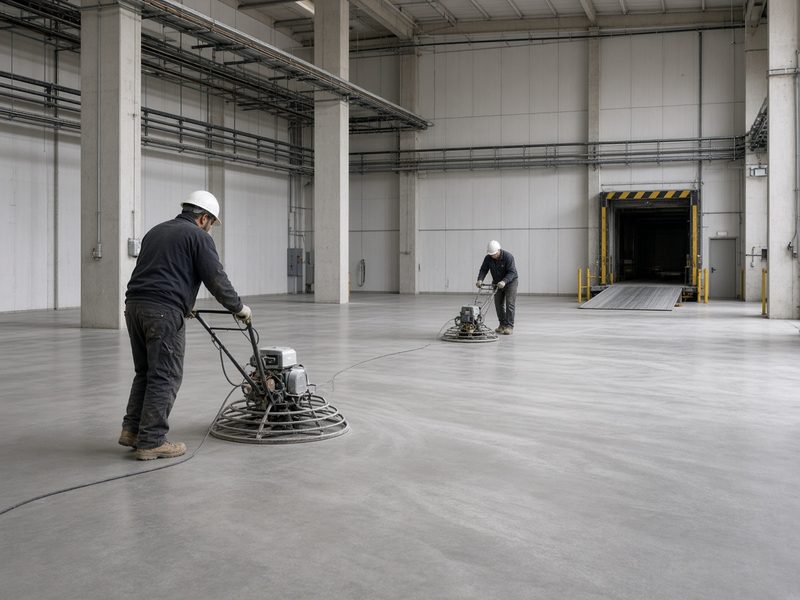

6. Пол, доки и мощность
Пол цеха заливают под нагрузку, которую написали в задании: тонны на квадратный метр от стеллажа или от станка. Док ставят в ту же отметку пола, чтобы рохля выезжала в фуру без ступеньки. Мощность щита считают по перечню станков, а не «с запасом на глаз»: лишний киловатт на метр не заменяет забытый пресс. Вентиляцию цеха закладывают по теплоизбыткам линии, по СП 60.13330.2020, пока перекрытие ещё открыто для шахт.
Если нагрузку на пол не записали до заливки, стеллаж или станок на готовой плите не ставят: плита не держит стойку. Перезаливка останавливает монтаж линии и сбивает отметку, к которой уже привязали док. Поэтому цифра тонн на метр стоит в задании раньше, чем заказывают бетон.
7. Ввод корпуса
Ввод закрывают исполнительной документацией по приказу Минстроя России от 16.05.2023 № 344/пр: схемы каркаса, акты скрытых работ, сети. Без этого комплекта объект не принимают, даже если в зале уже чисто и светло. Как устроен сам порядок ввода, разобрано в материале про ввод объекта в эксплуатацию.
Исполнительную схему колонн сверяют с фактом на площадке. Если колонна ушла от оси больше допуска, стеллаж и путь крана, посчитанные по проекту, не встают в пролёт. Эту сверку делают до подписи акта, пока колонну ещё можно выправить, а не когда линия уже заехала в цех.
Сколько стоит строительство промышленных зданий под ключ в 2026 году
Производственно-складской корпус в Центральном округе в марте 2026 года стоит 74 000 ₽/м² без НДС. Это цена стройки для заказчика по опросу генподрядчиков NF Group: в методике у такого корпуса доля офиса 15%, внутри один объём на цех, небольшой склад и бытовые помещения. Земля и внешние сети в эти 74 000 ₽ не входят. Сухой склад класса А дешевле, холодильный корпус дороже: цифры стоят отдельными строками, их не прибавляют к 74 000. Цена продажи готового одноэтажного корпуса в Московской области в I квартале 2026 года — 126 679 ₽/м² без НДС по обзору NF Group. Это плата за готовое здание на рынке, а не смета стройки, и к 74 000 её не прибавляют.
| Что входит | Цена клиенту | Откуда цифра и дата |
|---|---|---|
| Производственно-складской корпус: цех, небольшой склад и офис, доля офиса 15% | 74 000 ₽/м² без НДС | NF Group, опрос генподрядчиков, март 2026, ЦФО. Без земли и внешних сетей |
| Сухой склад класса А, оболочка здания | 69 100 ₽/м² без НДС | IBC Real Estate, MEGASTROY и Сбер, I квартал 2026, здание 20 000 м², с внутриплощадочными сетями, без земли и технических условий. Опрос NF Group на март 2026 для склада 40 000 м²: 67 600 ₽/м² без НДС |
| Холодильный склад | 94 000 ₽/м² без НДС | NF Group, опрос генподрядчиков, март 2026, ЦФО, без земли и внешних сетей |
Расчёт корпуса на 5 000 м²
На корпус 5 000 м² ставка марта 2026 года даёт 5 000 × 74 000 = 370 000 000 ₽ без НДС. В сумму входит стройка производственно-складского корпуса. Земля и внешние сети в неё не входят. Для сравнения, у сухого склада класса А в том же опросе NF Group работы стоят 27 400 ₽/м², материалы — 40 200 ₽/м², вместе 27 400 + 40 200 = 67 600 ₽/м². На производственно-складской корпус такой раскладки в опросе нет, поэтому корпус считают целиком по 74 000. Фулфилмент крупнее 70 000 м² в исследовании IBC Real Estate за I квартал 2026 года стоит 83 200–86 600 ₽/м²: там многоярусное хранение и дорогая инженерия. Обычный корпус этой надбавки не получает. Холодильный объём считают по 94 000 ₽/м², не по 74 000.
Калькулятор повторяет ту же арифметику и не заменяет смету по проекту.
Что берёт Строй Альянс
Строй Альянс берёт генеральный подряд промышленного корпуса и монтаж металлоконструкций в пределах допуска СРО. Рядом можно отдать ведение стройки техническому заказчику. На промышленной площадке Танеко в Нижнекамске компания ведёт генподряд защитных конструкций, а не строительство цеха. На ЖК «СберСити» в Рублёво-Архангельском наш объём — навесной фасад, остекление, кровля, террасы и ливнёвка жилого квартала, не завод. Как устроен заказ на целый завод с участком и моделью денег, разобрано в материале про девелопмент промышленных объектов. Небольшой корпус, где цех и склад стоят под одной крышей, — в материале про девелопмент light industrial.
В цифру 74 000 ₽/м² не входят земля, внешние сети за забором и технологическая линия станков. Готовые блоки в чужом парке компания не продаёт. Чужие заводы своими объектами не называем. Мостовой кран, если линия без него не работает, считают отдельной строкой, а не «внутри» оболочки.
Допуск СРО, рег. № С-306-7704529749, третий уровень: договоры подряда до 3 млрд ₽. Работаем по 44-ФЗ, 223-ФЗ и с коммерческими заказчиками, безналичный расчёт с НДС. Офис: Московская область, г. Красногорск, Ильинское шоссе, д. 1А, БЦ «Красногорск Плаза». Телефон +7 (929) 529-65-77, почта com@stroyalliance.com. Предварительный расчёт — за 1 час после заявки.
Вопросы
Сколько стоит строительство промышленного здания под ключ?
Производственно-складской корпус в Центральном округе в марте 2026 года стоит 74 000 ₽/м² без НДС. На 5 000 м² это 370 000 000 ₽ без НДС. Сухой склад класса А в I квартале 2026 года по оценке IBC Real Estate, MEGASTROY и Сбера — 69 100 ₽/м² без НДС. Холодильный склад по опросу NF Group — 94 000 ₽/м² без НДС.
Что входит в 74 000 ₽ за квадратный метр?
В 74 000 ₽/м² входит стройка корпуса без НДС, без земли и без внешних сетей. Доля офиса в методике NF Group для этого формата — 15%. Линия станков, мостовой кран сверх оболочки и подключение за забором идут отдельной сметой.
Чем цех отличается от сухого склада?
Цех в формате производственно-складского корпуса в марте 2026 года стоит 74 000 ₽/м², сухой склад класса А по тому же опросу NF Group — 67 600 ₽/м². Разница в доле офиса: 15% против 5% у склада, плюс нагрузка от линии на пол и на каркас. Это разные здания, ставки не усредняют.
Какой фундамент нужен промышленному зданию?
Фундамент колонн сидит внутри ставки 74 000 ₽/м², фундамент под конкретный пресс — нет. Колонну и станок сажают на разные массивы: общая плита без шва передаёт вибрацию в каркас. Тип основания выбирают по скважинам, цифру «за метр фундамента» без геологии в смету не ставят.
Какие требования к инженерии цеха?
Внешние сети за забором в 74 000 ₽/м² не входят: опрос NF Group их не включает. Мощность щита считают по перечню станков до заказа оборудования. У сухого склада класса А внутриплощадочные сети в оценке IBC за I квартал 2026 года уже сидят в 69 100 ₽/м², и это другой формат здания.
Нужен ли мостовой кран в каждом корпусе?
Мостовой кран нужен не каждому корпусу. Если линия без него не работает, подкрановые балки считают отдельной строкой, а не внутри 74 000 ₽/м² оболочки. Колонну сухого склада под кран не переделывают после монтажа каркаса: путь крана задают вместе с сеткой колонн.
Берёт ли Строй Альянс промышленный корпус целиком?
Да, в пределах допуска СРО: договоры подряда до 3 млрд ₽. На 5 000 м² по ставке 74 000 ₽/м² сумма стройки 370 млн ₽ без НДС, это внутри допуска. На Танеко компания ведёт генподряд защитных конструкций промышленной площадки, а не цех целиком.
Источники
- NF Group через Logistics.ru, 31 марта 2026: 74 000 ₽/м² за производственно-складской корпус, 67 600 ₽/м² за сухой склад класса А, 94 000 ₽/м² за холодильный склад, раскладка склада 27 400 + 40 200.
- IBC Real Estate, MEGASTROY и Сбер, I квартал 2026: 69 100 ₽/м² за сухой склад класса А на 20 000 м² и 83 200–86 600 ₽/м² за крупный фулфилмент.
- NF Group, обзор light industrial, I квартал 2026: цена продажи готового одноэтажного корпуса 126 679 ₽/м² без НДС, это не смета стройки.
Дальше по теме: нулевой цикл строительства, строительство заводов, строительство складов, генеральный подряд, монтаж металлоконструкций, девелопмент light industrial, получение разрешения на строительство, строительство крупных объектов. Все материалы — в блоге.
