Девелопмент жилых комплексов: как квартал доходит до ключей

Девелопмент жилых комплексов — это путь, на котором участок в Москве или Московской области становится несколькими жилыми корпусами, двором и подземной стоянкой с разрешением на ввод. На 1 апреля 2026 года полная стоимость строительства жилья массового спроса в Москве составляет 191 692 ₽ за 1 м², а средняя цена предложения на первичном рынке того же сегмента — 265 463 ₽ за 1 м².

Автор — Еркаев Сергей Владимирович, инженер по техническому надзору ООО «Строй-Альянс», ИНН 7704529749, член СРО, рег. № С-306-7704529749. Опубликовано . Обновлено . Общий путь одного здания от участка до ввода разобран в материале о девелопменте недвижимости. Здесь — квартал, где корпуса стоят на разных этапах одновременно.

Девелопмент жилых комплексов: три корпуса квартала, двор на стилобате и башенный кран
Три корпуса одного квартала: каркас, фасад и общий двор на стилобате.

Что такое квартал и кто за что отвечает

Жилой комплекс — это не один подъезд. На площадке несколько корпусов, стилобат, двор, подземная автостоянка и сети квартала. Пока один корпус ещё в котловане, второй уже принимает фасад. График общий: если фасад опоздал, отделка этажей стоит, а деньги покупателей уже лежат на эскроу и ждут ввода.

Многоквартирный дом проектируют по СП 54.13330.2022. Стоянку — по СП 113.13330. Двор и проезды — по СП 82.13330.2016. Тепло контура — по СП 50.13330.2024. Если подземная часть уходит глубже 15 м или дом выше 100 м, объект становится уникальным по статье 48.1 Градостроительного кодекса, и экспертиза идёт государственная.

Застройщик обеспечивает стройку на своём участке и, когда продаёт квартиры до сдачи, привлекает деньги по 214-ФЗ. Технический заказчик по пункту 22 статьи 1 того же кодекса ведёт изыскания, проект, экспертизу, договоры и приёмку. Лицо, которое строит, по статье 52 организует площадку. Управление за вознаграждение — четвёртая роль: инвестор оставляет себе землю и кредит, управляющий свои деньги в проект не кладёт. ООО «Строй-Альянс» берёт эту роль со стороны стройки, ставка от 5% стоимости проекта.

Продажи квартир и брокерский договор в этот контур не входят. Кредитный договор подписывает инвестор.

Десять этапов, как квартал идёт на площадке

1. Участок под весь квартал

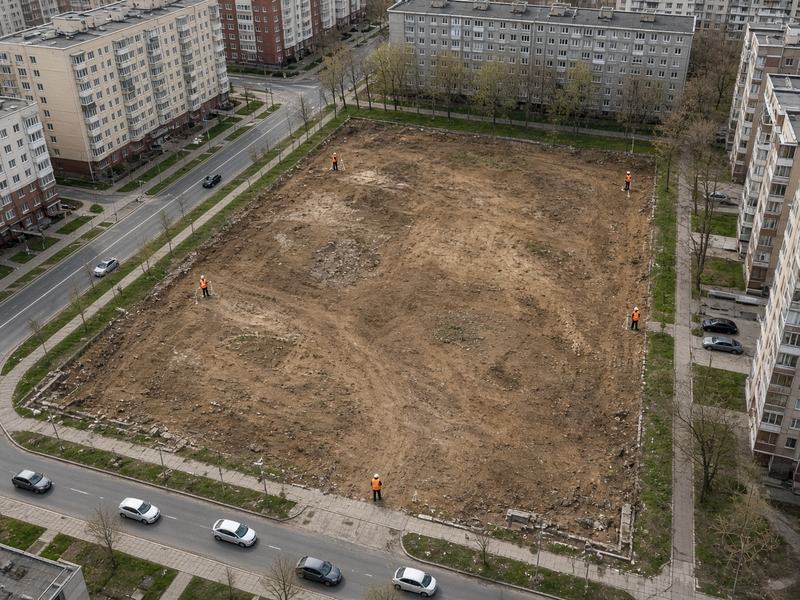

Большой участок под жилой квартал и геодезисты
Участок под квартал с геодезистами: план участка показывает, сколько корпусов он примет.

Сначала смотрят, чья земля, какая аренда и какой вид разрешённого использования. Градостроительный план показывает, сколько корпусов участок вообще принимает. Если вид использования не жильё, смену вида и плату городу закладывают до экскаватора: котлован на «неживом» участке останавливают надзором в первый же день.

В справке Союза инженеров-сметчиков на жильё массового спроса затраты застройщика на права на участок уже входят в полную стоимость и составляют от 11,1% до 14%.

2. Продукт квартала и очередь

Котлован одного корпуса, шпунт и геодезист, соседний корпус уже в каркасе
Котлован первой очереди, пока соседний корпус уже стоит в каркасе.

До чертежей фиксируют число корпусов, продаваемую площадь каждой очереди и цену метра, с которой банк откроет проектный кредит. Бронь квартиры в первом корпусе наполняет эскроу этого корпуса. Деньги не становятся кассой второго корпуса в день брони: у второго своя стройка и своё покрытие кредита.

Календарь в месяцах здесь не ставим. Его пишут в график конкретной площадки после экспертизы и решения банка.

3. Изыскания и технические условия на всю нагрузку

Буровая установка и тепловая камера на краю участка квартала
Тепловая камера у края участка: условия на сети выдают на нагрузку всего квартала.

Геология говорит, какой фундамент выдержит и дом, и стилобат со стоянкой. Технические условия на воду, тепло и электричество выдают на заявленную нагрузку. Если в заявке один корпус, а в квартале три, вторую очередь без новых условий не подключают: стояки есть, тепла нет.

В той же справке сметчиков получение и исполнение технических условий заложено в среднем в размере 4,7% полной стоимости. Наружные сети, благоустройство и озеленение — от 8% до 12%. Эти доли уже сидят внутри 191 692 ₽ за метр по Москве.

4. Проект квартала и экспертиза

Макет жилого квартала с корпусами и стилобатом
Макет квартала с корпусами и стилобатом: проект целиком проходит экспертизу.

Состав документации задаёт постановление Правительства РФ от 16.02.2008 № 87. Проект идёт по статье 48 Градостроительного кодекса, экспертиза — по статье 49. Замечание экспертизы возвращает комплект. Пока оно открыто, разрешение на строительство не появляется, а проценты по уже открытому кредиту продолжают идти.

На стоянке решает шаг колонн. Частая сетка съедает машино-места, редкая не проходит по плите стилобата, на которой сверху лежит двор. Этот узел согласуют до котлована, а не когда колонны уже залиты.

5. Разрешение на строительство

Корпус в монолите и огороженное место под соседний котлован
Корпус в монолите и пустое место рядом: у соседнего корпуса своё разрешение.

Разрешение выдают по статье 51 Градостроительного кодекса. Если корпуса заявлены отдельными объектами, у каждого своё разрешение. Котлован корпуса без этого документа не открывают, даже когда соседний корпус уже в монолите и кран стоит на общей площадке.

6. Проектный кредит и эскроу

Встреча в банке о проектном финансировании квартала
Встреча в банке о кредите: чем больше денег на эскроу, тем дешевле кредит.

Если квартиры продают до сдачи, с 1 июля 2019 года деньги покупателя лежат на счёте эскроу до ввода того дома, где квартира. Подрядчику в этом месяце платит не дольщик, а кредит или деньги инвестора. Чем больше эскроу закрыло кредит, тем ниже ставка.

Совет директоров Банка России 11 сентября 2026 года сохранил ключевую ставку 14,00% годовых. На середину 2026 года застройщикам одобрено проектное финансирование примерно на 24,3 трлн ₽ по средней ставке 9,92%. Если 1 млрд ₽ год лежит без покрытия эскроу, проценты по 9,92% составят 99,2 млн ₽, а по ключевой ставке 14% — 140 млн ₽. Живой кредит сидит между этими полюсами.

7. Договоры: управление, техзаказ, стройка

Технический заказчик принимает работы у прораба генподрядчика
Приёмка работ на площадке: контроль и выполнение — разные договоры.

После разрешения работу раскладывают по договорам. Технический заказчик принимает и ведёт ввод. Генподряд делает работы и отвечает за результат, даже если часть выполнил субподрядчик. Если контроль и выполнение подписать одним лицом без разделения, инвестору не с кем сверить, что на площадке сделано, а что только нарисовано в графике.

8. Стройка: котлован, каркас, оболочка, двор

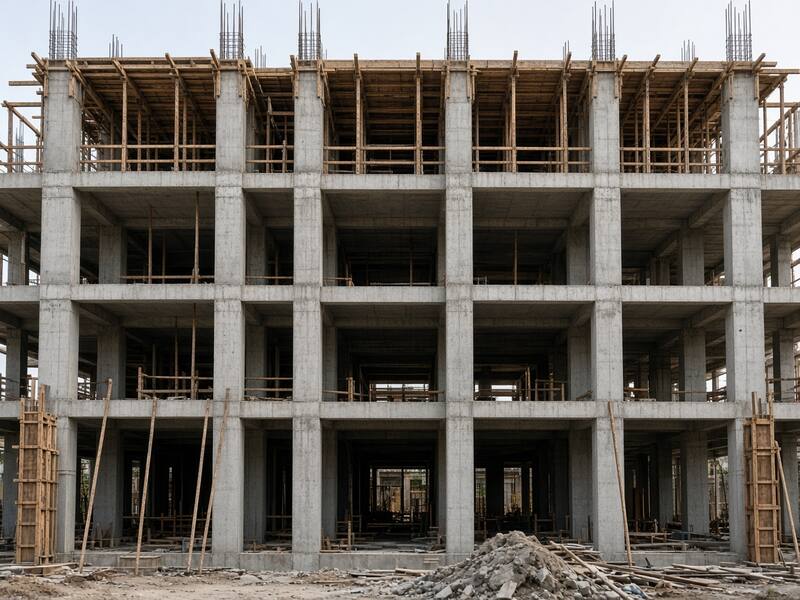

Монолитный каркас корпуса с опалубкой перекрытия
Каркас корпуса: перекрытия ещё в опалубке, фасад начнётся после осей.

Площадку организуют по СП 48.13330.2019. Исполнительную документацию ведут по приказу Минстроя России от 16.05.2023 № 344/пр. Скрытые работы без акта потом не «дорисовать»: арматуру в стене уже не показать.

Двор квартала часто лежит на кровле подземной стоянки. Если ливнёвку не стыковать с выпусками этой кровли, вода с плитки двора уходит в паркинг. Навесной фасад монтируют по СП 522.1325800.2023, на остекление этот свод не распространяется. Оси под кронштейны закрывает геодезист до сверления: кривая подсистема видна на терракоте с тротуара.

Монтаж плит фасада с люльки на жилом корпусе
Фасад закрывают захватками после каркаса, с люльки.

Стартовые строки пакетов на корпусе: монолит стен, колонн и перекрытий от 9 300 ₽/м³, навесной фасад с материалами от 5 500 ₽/м², стоечно-ригельное остекление от 8 700 ₽/м², плоская кровля с материалами от 4 000 ₽/м². Это цена работ и материалов по пакету, не цена квартиры.

9. Продажи идут вместе со стройкой

Офис продаж с макетом квартала и стройкой за окном
Офис продаж у стройки: старт продаж снижает ставку кредита.

На жилье по 214-ФЗ продажи открывают после условий закона, часто ещё на каркасе. Деньги покупателя в оборот застройщика не приходят. Они увеличивают покрытие эскроу и тем снижают ставку кредита. Старт продаж — это ещё и финансовый график очереди, не только реклама.

10. Ввод корпуса и ключи

Три готовых корпуса квартала вечером
Ключи выдают после разрешения на ввод корпуса, не в день последней поставки плитки.

Разрешение на ввод выдают по статье 55 Градостроительного кодекса, когда построенное совпало с проектом и с разрешением на строительство. После ввода банк раскрывает эскроу, квартиры передают по акту. Соседний корпус при этом может ещё стоять в каркасе: у него свой ввод.

По статье 7 закона 214-ФЗ гарантия на объект долевого строительства — не меньше пяти лет. На технологическое и инженерное оборудование — не меньше трёх лет.

Сколько стоит девелопмент жилых комплексов в 2026 году

В разговоре про метр живут разные измерения. Школу, детский сад и среднюю цену объявлений к метру массового жилья не прибавляют.

Открытые показатели на 2026 год и факт социальных зданий 2024 года
Что измерялиГдеЦифраНа какую дату
Себестоимость строительства по проектным декларациям, средняяРоссия67 100 ₽/м²15 января 2026, ДОМ.РФ
Та же себестоимость, средняяМосква197 200 ₽/м²15 января 2026, ДОМ.РФ
Та же себестоимость, медианаМосква158 600 ₽/м²15 января 2026, ДОМ.РФ
Полная стоимость строительства жилья массового спросаМосква191 692 ₽/м²1 апреля 2026, Союз инженеров-сметчиков
Цена предложения на первичном рынке, тот же сегментМосква265 463 ₽/м²1 апреля 2026, Союз инженеров-сметчиков
Полная стоимость строительства массового жильяМосковская область150 018 ₽/м²1 апреля 2026
Цена первичного предложения, массовый сегментМосковская область198 522 ₽/м²1 апреля 2026
Полная стоимость строительства / цена первичкиРоссия в среднем99 235 / 105 539 ₽/м²1 апреля 2026
Средняя цена метра в объявлениях, все классыСтарая Москва905 400 ₽/м²август 2026, «Бест-Новострой»
Школа, фактическая стоимость сданных объектовРоссия91 500 ₽/м²объекты 2024 года, Счётная палата
Детский сад, фактическая стоимость сданных объектовРоссия118 500 ₽/м²объекты 2024 года, Счётная палата

ДОМ.РФ посчитал себестоимость по декларациям в ЕИСЖС. С 15 октября 2025 по 15 января 2026 средняя по России выросла с 65 000 до 67 100 ₽/м², то есть на 3,2%. В Москве средняя 197 200 ₽, медиана 158 600 ₽: дорогие проекты тянут среднее вверх.

Союз инженеров-сметчиков считает полную стоимость домов массового спроса, которые только начинают строить: панельные и монолитные дома 9–16 этажей, с базовой отделкой, сетями у дома и затратами застройщика. Земля (11,1–14%), сети и благоустройство (8–12%), присоединение (около 4,7%) уже внутри этой цифры. Дом без отделки квартир, по их примечанию, дешевле на 7–10%.

905 400 ₽ за метр в августе 2026 года — средняя цена объявлений всех классов в старых границах Москвы. Индекс цен ДОМ.РФ за первое полугодие 2026 года: первичный рынок России в номинале вырос на 3,6% при инфляции 4,2%. Москва за полгода прибавила 4,9%, Московская область — 5,7%.

Школа и детский сад в составе квартала — отдельные здания. Счётная палата в бюллетене № 8 (334) 2025 опубликовала среднюю фактическую стоимость объектов, сданных в 2024 году: школа 91 500 ₽/м², детский сад 118 500 ₽/м². Это факт уже сданного, не прайс на новый договор.

Айман Эль-Хашем, сооснователь «22/11 Девелопмент», описал сдвиг 2021–2026 годов так: земля вместе со сменой вида использования и социальной нагрузкой выросла примерно с 19% до 33% выручки. Для квартала это значит, что школа и плата городу решают модель раньше, чем выбирают плитку фасада.

Расчёт квартала на 30 000 м²

Берём три корпуса массового спроса, в каждом 10 000 м² продаваемой площади. Умножаем опубликованный метр на 30 000. Это арифметика справки, не смета вашего участка.

30 000 м² × показатели Союза инженеров-сметчиков на 1 апреля 2026
РегионПолная стоимость стройкиЕсли продать по средней первичкеРазница
Москва5 750 760 000 ₽7 963 890 000 ₽2 213 130 000 ₽, или 27,8% цены продажи
Московская область4 500 540 000 ₽5 955 660 000 ₽1 455 120 000 ₽, или 24,4%
Россия в среднем2 977 050 000 ₽3 166 170 000 ₽189 120 000 ₽, или 6,0%

Разница между ценой продажи и полной стоимостью стройки ещё не прибыль: из неё уходят налог, непроданные метры и процент по кредиту. По России в среднем зазор всего 6%.

На московском квартале доля земли 11,1–14% от полной стоимости — от 638 334 360 ₽ до 805 106 400 ₽ внутри тех же 5 750 760 000 ₽.

Сколько платит заказчик за ведение и за работы

Полная стоимость метра — ориентир бюджета инвестора. Наша цена считается по роли в договоре.

Ставки ООО «Строй-Альянс», от которых начинается разговор
РольСтавкаНа что умножать
Управление проектом за вознаграждениеот 5%стоимость проекта
Технический заказчикот 1,5%сметная стоимость
Генподрядные услугиот 3%стоимость работ

На московском квартале в 5 750 760 000 ₽ управление по ставке 5% даёт 287 538 000 ₽. Технический заказчик по ставке 1,5% даёт 86 261 400 ₽. Эти две строки складывают, только если в договорах обе роли и база одна. Генподрядные 3% к этой базе не прикладываем: 191 692 ₽/м² уже включают землю и сети, а 3% берутся от стоимости работ.

Приказ Минстроя России от 02.06.2020 № 297/пр задаёт нормативы затрат на функции технического заказчика: от 2,10% при смете до 200 млн ₽ до 1,07% при смете 5–6 млрд ₽. Наша стартовая ставка 1,5% лежит внутри этого коридора. Итог фиксируем после разбора проекта. Предварительный расчёт готовим за 1 час после заявки, точную смету — после обмера и проекта.

Допуск СРО третьего уровня закрывает один договор подряда до 3 млрд ₽. Бюджет квартала из примера больше, потому что в нём земля и сети. Если сумма работ по одному договору выходит за 3 млрд ₽, договор делят по корпусам.

Посчитайте свой квартал на тех же ставках. Калькулятор повторяет таблицу и не заменяет смету.

Что берёт Строй Альянс на жилом комплексе

Мы строительная компания. На жилом комплексе ведём генподряд или отдельные пакеты: каркас, фасады, остекление, кровлю и ливнёвку. На ЖК «СберСити» в Рублёво-Архангельском, квартал В14, мы субподрядчик у генподрядчика СтройСити: терракотовый навесной фасад, светопрозрачные конструкции, комбинированный фасад, кровля, террасы и ливнёвка. Поставка систем ALUTECH и SCHUCO на этом объекте — по прямому контракту, стеклопакеты — системы СТИК.

Свои деньги в обмен на долю в квартале не вкладываем. Отдел продаж квартир не держим. Работаем по 44-ФЗ, 223-ФЗ и с коммерческими заказчиками, безналичный расчёт с НДС. Основной регион — Москва и Московская область, выезд по России.

Офис: Московская область, г. Красногорск, Ильинское шоссе, д. 1А, БЦ «Красногорск Плаза». Телефон +7 (929) 529-65-77, почта com@stroyalliance.com.

Вопросы

Чем жилой комплекс отличается от одного дома?

Жилой комплекс — несколько корпусов, общий двор, подземная стоянка и сети квартала. Корпуса на одной площадке стоят на разных этапах: котлован, каркас и фасад идут одновременно.

Сколько в 2026 году стоит метр жилья в Москве?

На 1 апреля 2026 года полная стоимость строительства жилья массового спроса — 191 692 ₽/м². Средняя цена предложения на первичке того же сегмента — 265 463 ₽/м².

Куда уходят деньги покупателя квартиры?

На счёт эскроу до ввода того дома, где квартира. Застройщик до этого дня строит на свои деньги или на проектный кредит. Средняя ставка такого кредита на середину 2026 года — 9,92% при ключевой ставке 14%.

Сколько стоит школа или детский сад в составе квартала?

По объектам, сданным в 2024 году, Счётная палата приводит 91 500 ₽/м² для школы и 118 500 ₽/м² для детского сада. Считают метр самого здания.

Сколько стоят управление проектом и технический заказчик?

Управление — от 5% стоимости проекта. Технический заказчик — от 1,5% сметной стоимости. Генподряд — от 3% стоимости работ.

Какая гарантия у покупателя квартиры?

По статье 7 закона 214-ФЗ на объект — не менее пяти лет, на инженерное и технологическое оборудование — не менее трёх лет.

Берёт ли Строй Альянс продажи квартир и долю в квартале?

Продажи и долю за свои деньги не берём. Берём управление стройкой, функции технического заказчика и генподряд в пределах допуска до 3 млрд ₽.

Что если один договор подряда больше 3 млрд рублей?

Такой договор наш допуск не закроет. Бюджет инвестора на весь квартал бывает больше, потому что в нём земля и сети. Работы тогда делят по корпусам, чтобы каждый договор остался в пределах 3 млрд ₽.

Источники

Если жилой корпус встаёт на месте бывшего завода, городской порядок площадки разобран в материале о реновации промзон.

Дальше по теме: инвестиционно-строительный проект, генподряд жилого комплекса, строительство жилых зданий под ключ, технический заказчик: цена и ход работы, генеральный подряд, девелопмент недвижимости под ключ, девелопмент апарт-отелей, комплексное освоение территории, девелопмент коттеджных посёлков, сопровождение девелоперского проекта, все статьи блога.

Соседние материалы: как выбрать навесной фасад и как проходит приёмка фасада.
